Ulike garasje-løsninger
og kostnader
På generalforsamlingen våren 2015 ble følgende forslag om garasjer mm vedtatt:
"Styret får i oppdrag å utvikle flere løsningsforslag, med
kostnadsrammer, som skal fremlegges ved en ekstraordinær
generalforsamling innen høsten 2015. Styret må tenke helhetlig og
utvikle alternativer som inkorporerer viktige hensyn, for eksempel
plassering av søppelkasser, asfaltering av fellesområder og
biloppstillingsplasser."
På den ekstraordinære generalforsamlingen 25.11.15 ble følgende
forslag vedtatt:
”Ekstraordinær generalforsamling i Danvik borettslag ønsker:
1. At det skal bygges 32-34 nye garasjer med en indre bredde på
minst 2,8 m og med lengde som dagens, samt med gode inn- og
utkjøringsforhold.
2. At de øvrige garasjer oppgraderes etter behov i samråd med
aktuelle andelseiere.
3. At fremlagte alternativ 1 (a eller b) er ønsket som modell for
nytt garasjeanlegg i borettslaget.
4. At det plasseres to oppsamlingspunkter for alt søppelavfall, helt
eller delvis nedgravd, i tilknyting til garasjeanleggene ved
Andedammen og fotballbanen.
5. At det gjøres nødvendig grunnarbeid og nyasfaltering på
borettslagets allerede asfalterte fellesområder.
- Totale kostnader ved ovennevnte tiltak skal ikke overstige kr
7.500.000. Av dette foreslås kr 5.500.000 dekket ved opptak av lån,
mens kr. 2.000.000 tas av borettslagets allerede oppsparte midler.
Forutsatt 3% rente og 25 års avdragsperiode, vil dette bety en
månedlig husleie-økning på kr 700.
- Det foreslås samtidig nedsatt en prosjektgruppe bestående av to
fra styret (inkludert styreleder), en fra Teknisk Utvalg og minst en
valgt av generalforsamlingen til å forestå anbudsutarbeidelse.
Prosjektgruppen rapporterer til styret, som også godkjenner evt.
kostnader i forbindelse med utarbeidelse av anbud.
På bakgrunn av innkomne anbud, tar styret nødvendige avgjørelser
vedr. valg av entreprenør og igangsetting.
- Dersom aktuelt anbud overskrider ovennevnte totale kostnadsramme
med over 10%, behandles forslag om garasjer på nytt av
generalforsamlingen, som da vil stå fritt til å velge alternative
løsninger.”
Vi håper fortløpende å bringe synspunkter, løsningsforslag.
kostnadsoverslag etc på våre hjemmesider.
Som andelseier er du herved invitert til å komme med dine
synspunkter.

Møtereferater
GARASJEGRUPPA
Befaring/møte 15.12.17
Tilstede: Haakon, Kristi (kun under befaring) og
Jan
Ingeniør Arild Sando fra Stener Sørensen deltok i gårunde i
borettslaget. Vi redegjorde for ønskede endringer.
Etterpå hadde v møte der det var enighet om å lage en standardkontrakt
på bakgrunn av innkommet byggeleder-tilbud. I tillegg til dette,
bekreftet Sando at han også, uten tillegg i pris, ville inkludere
rådgiving vedrørende masseutskifting, samt inntil en måneds etterarbeid
ved evt. reklamasjoner.
Prisen vi har fått fra Stener Sørensen/Sando på byggeledelse, er på ca
190.000 kroner, inkl moms. Dette er en maksimal pris. Om arbeidet krever
færre timer enn beregnet, vil vi betale mindre, om arbeidet krever flere
timer enn beregnet, vil vi ikke betale mer. Timepris er 895 kr/t pluss
moms.
Møte 24.10.17
Tilstede: Haakon, Kristi, Odd, Geir, Jan (ref)
Garasjeprosjektet bør ha en byggeleder. Ingen i styret føler seg
kompetente, evt har ikke tid, til å ta denne oppgaven.
Ble derfor enighet om å kontakte flere ingeniører/firmaer og innhente
pristilbud. Ivar Tanum og Sando hos Stener Sørensen as ble nevnt.
Vi ønsker at byggeleder skal delta i kontraktsforhandlinger, følge opp
og kvalitetssikre arbeidet underveis, samt ta et hovedansvar for møte
med totalentreprenør.
Kontrakt med byggeleder vil bli utarbeidet.
Ellers håper gruppa at kontrakt med totalentreprenør kan være i havn før
jul.
Møte 12.10.17
Tilstede: Haakon, Kristi, Odd, Jan (ref)
Formålet med møtet var å gå gjennom tilbud fra
Trebo as og Bogen og Mathisen as, og så komme med en innstilling til
styret.
I tillegg til de skriftlige tilbudene, hadde vi følgende
underlagsmateriale:
- Avklaringsmøter med begge tilbyderne
- Korrespondanse med begge tilbyderne
Dette for i best mulig grad sikre at de tilbudene vi fikk var
sammenlignbare, og at vi hadde en felles forståelse av tilbudene, og at
begge tilbudene skulle være konkurransedyktige..
Etter evaluering som gikk på
1) Pris,
2) Teknisk løsningsforslag,
3) Referanser og
4) Tillit til totalentreprenør.
Basert på en helhetsvurdering fremstår Bogen og
Mathisen som det beste alternativet. De leverte et tilbud i
underkant av kr 7.439.000, som var ca kr 60.000 lavere enn
Trebo. Bogen og Mathisen har lang erfaring med slike
prosjekter og har valgt en teknisk løsning som garasjegruppa
anser som bedre enn løsningen til Trebo.
Innstillingen til garasjegruppa er å inngå i forhandlinger
med Bogen og Mathisen. Hvis ikke partene kommer til enighet
vil garasjegruppa da gå i forhandlinger med Trebo.
Når det gjelder detaljer mht til tegningene,
garasjerekkenes plassering og avfallspunktenes
plassering er dette ting som også vil bli diskutert
med totalentreprenør før endelig avgjørelse
fattes.
Møte 19.5.17
Tilstede:Haakon, Kristi, Geir, Odd, Jan
Gruppa
diskuterte utkast fra Kristi vedr hva som burde opplyses i
tilbudsforespørselen, og kom med innspill.
Noe uenighet om hvor detaljerte vi skal være i beskrivelsen.
Vi legger opp til å ha en totalentreprenør, og å knytte til oss en
person for kontroll av utført arbeide.
Diskusjon på bl.a. ulike søppelløsninger, strømopplegg i garasjene, og
elbil-tilrettelegging.
Enighet om at vårt endelige utkast må kvalitetssikres av fagfolk.
Jan kontakter bl.a. Byggtek for pris på kvalitetssikring.
Vi tar sikte på å få ut tilbudsforespørsel før månedens utgang, og etter
forutgående behandling av borettslagets styre.
Håper å få tatt avgjørelse vedr valg av totalentreprenør før
sommerferien.
Befaring/møte 28.3.17
Tilstede: Haakon (referent), Kristi,
Odd, Jan, Geir

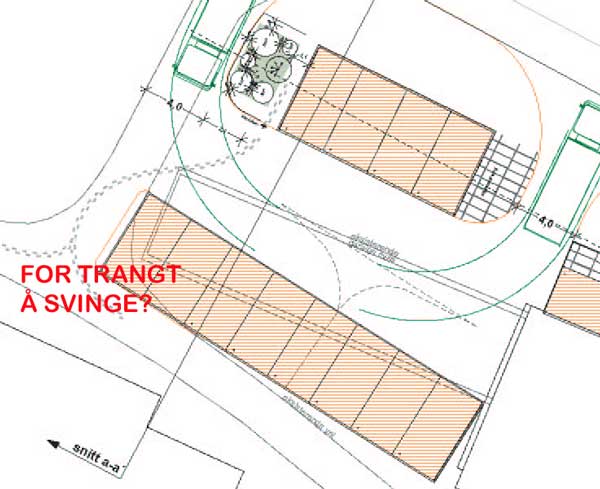

1. Vi sjekket
først svingen til venstre ved idrettsplassgarasjene og inn til boligene.
Forutsatt korrekte tegninger, ser dette ut til å gå bra.
2. Etter at Drammen kommune den 27.2.17 godkjente vår rammeplan-søknad,
må vi lage forslag til tilbudsinnbydelse. Haakon vil gjøre dette innen
31.3, ønsker evt. innspill innen 3.4.
3. Forslag om å be følgende firmaer levere totalenteprise: Trio bygg,
Trebo, Villa Wiig, Ivar Tanum entreprenør, tømmermester Bogen&Mathiesen.
Befaring
(31.5.16)
Tilstede: Haakon, Kristi, Odd,
Jan (referent), Erik (DRMA). Forfall: Geir
Vi hadde befaring med arkitekt Erik fra DRMA, og la
fram vårt syn vedr. den foreslåtte snuløsningen for søppelbil ved
garasjerekka mot Andedammen, se under. Vi ønsker ikke en sånn løsning,
og mente det var viktig at evt. framtidige avvik fra vedtatte forslag
først måtte tas opp med garasjegruppa før det evt. ble tatt opp med
kommunale instanser.
Enighet om at det var bedre å søke å få til en garasjeløsning ved
Andedam-garasjene med 2 utkjøringer. En sånn løsning ville ikke medføre
problemer for søppelbilen. Arkitekten skulle lage nytt forslag, og å
søke å få det godkjent hos RfD. Denne løsningen betyr at stien nedenfor
hus 92 beholdes omtrent som i dag, og at det ikke blir nødvendig med
noen nye murer.
Mht til nabovarsel, skulle Jan ta seg av dette når prosessen er kommet
til det stadium.

Befaring
(11.5.16)
Tilstede: Haakon, Kristi, Odd,
Jan (referent). Forfall: Geir
Møtet var kort, ble avholdt på
lekeplassen og ble bestemt på meget kort varsel. Foranledningen var nye
løsninger som gruppa ikke var gjort kjent med, ønske om at også DRMA
deltok (de kunne dessverre ikke komme). Den nye løsningen med tegninger
omhandlet Andedamgarasjene, i forbindelse med at det var ønskelig at
søppelbilen kunne snu inne på vårt område. Denne
løsningen vil bety at det må lages en ekstra parkeringsplass ved enden
av øvre garasjerekke.
Dette vil bety at at nåværende sti nedenfor bolig 92 må erstattes
med trapp, og at det må bygges mur.
Garasjegruppa er av den oppfatning at alle utspill overfor offentlige
myndigheter o.a. først skal diskuteres med gruppa før en går videre.
Løsningen som DRMA nå har fått godkjent fra RfD (søppeltømmingsfirmaet),
er ikke på forhånd tatt opp med gruppa. Muligens var den nødvendig for å
få prosjektet godkjent, muligens ikke. Kanskje er det også andre
løsninger som er bedre.
Enighet om nytt snarlig møte der DRMA, evt også RfD, er tilstede, og
forklarer sine synspunkter.
Totalentreprisemodell (9.2.16)
På møtet 9.2 deltok følgende
i prosjektgruppa:
Kristi
Nyblin, Geir Enersen, Jan Christensen og Haakon Johansen (referent).
Forfall: Odd Engedahl.
Diskusjonspunkter:
-
Oppfølging fra forrige prosjektgruppemøte – forankring
hos beboere som har garasjeplass i A.M. Knutsens gate
-
Kontraktsmodell
-
Teknisk løsning
-
Veien videre
Garasjer i A.M. Knutsens gate
Beboerne i nr 42 og 44 aksepterte forslaget om å beholde
garasjene i A.M. Knutsens gate som i dag, dvs ikke gjøre
konstruksjonsmessige forandringer. Det betyr at bredden
blir den samme som i dag, men at garasjene oppgraderes.
Aktuell oppgradering er nye skillevegger (gipsplater) og
porter, samt asfaltering, evt støping.
Kontraktsmodell
Tre alternative kontraktsmodeller ble evaluert:
1.
Byggherrestyrte delte entrepriser
- byggherre (dvs Danvik borettslag) har ansvar for både prosjektering og
koordinering mellom mange enkeltstående kontrakter
(krevende for byggeleder).
2.
Generalentreprise
- byggherre har ansvar for prosjektering og har kontrakt
med kun en entreprenør som utfører arbeidet ihht
byggherrens beskrivelse.
3.
Totalentreprise
- byggherren setter sine krav i en
funksjonsbeskrivelse/kravspesifikasjon og har kontrakt
med en entreprenør som har ansvar for
detaljprosjektering og utførelse.
Prosjektgruppens innstilling er å velge en
totalentreprise-modell. Vi, som byggherre, besitter ikke
nødvendig kompetanse og ønsker å minimere risiko ved at
valgt firma har ansvar for detaljprosjektering og
utførelse. Gruppen foreslår videre at en byggeleder må
leies inn. Personen får ansvar for å følge opp
entreprenøren, kontrollere arbeid som er utført og sikre
fremdrift i forhold til tilbudsdokumentet fra
totalentreprenøren. En felles anbudsbefaring vil bli
gjennomført med total-entreprenørene. Arkitekt vil også
være tilstede.
Kristi hadde utarbeidet vedlegg for beskrivelse av de
tre modellene.
Teknisk løsning
En funksjonsbeskrivelse må utarbeides som gir grunnlaget
for å innhente anbud fra entreprenører. Dette må være en
overordnet beskrivelse med nok detaljer slik at
entreprenørene kan gi tilbud som vi kan evaluere mot
hverandre. Funksjonsbeskrivelsen må ikke inneholde
tekniske krav, da dette ansvaret må ligge hos
entreprenøren. Eksempler på arbeider som skal beskrives
og utføres:
·
Riving – riving av garasjer
·
Graving - fjerne asfalt og kummer, grave ut for ny
plassering av garasjer og avfallsløsning, drenering.
Kummer.
·
Støping - fundamenter, støttemur/bakvegg, gulv.
Beregning av armering, dimensjon på muren, type betong,
jordtrykk. Plassering i terreng, riktig høyde i forhold
til avrenning av overvann og taknedløp.
·
Garasje - type kledning, takvinkel, taktekking, port.
Skillevegger mellom garasjene.
·
Elektro - stikk og lys i garasjer. Portåpner.
Utebelysning.
·
Asfalt - type asfalt, riktig underlag, hvilke påkjenning
skal asfalten tåle? (tung trafikk?)
·
Grøntarealer - beplantning.
Prosjektgruppen ønsker – i samråd med en fagkyndig
person - å utarbeide funksjonsbeskrivelse.
Veien videre
·
Prosjektgruppa anbefaler at DRMA fortsetter sitt
prosjektarbeide, dvs. med fase 3 og 4. Det er totalt,
for begge disse fasene, medregnet inntil 49 timer etter
en timepris på kr 850 pluss moms.
·
Utarbeide underlag til beboermøte som gjennomføres etter
generalforsamlingen
·
Kontakte andre borettslag som har bygget nye garasjer.
Mål er å høste erfaringer og se resultatet av arbeidet
·
Utarbeide funksjonsbeskrivelse
·
Foreslå minst 3 totalentreprenører som vil motta anbud
·
Foreslå personer/firma som kan ta rollen som byggeleder
Garasje/søppelplassering (13.1.16)
På møtet 13.1.16
deltok alle i gruppa, dvs
Odd Engedahl (årsmøtevalgt), Geir Enersen
(årsmøtevalgt) , Kristi Nyblin (teknisk utvalg), Haakon
Johansen (styret), Jan Christensen (styret,
referent.
1.
Vedtaket fra generalforsamlingen ble gjennomgått. Gruppa
har mandat til å utarbeide anbudsbeskrivelse.
Gruppa ønsker å komme mest mulig i havn med sitt arbeide
innen generalforsamlingen i mars.
2. Gruppa samlet seg om noen prinsipper for sitt
arbeide:
- Ingen beslutninger treffes før alle har fått sagt sin
mening. Enighet tilstrebes, ifall ikke mulig, bestemmer
flertallet.
- Vedtak som kan få økonomiske konsekvenser må
godkjennes av styret.
- Referat lages for hvert møte. Evt. kommentarer til
referatet gis innen et par dager.
- Referat og øvrige dokumenter skal - med mindre ikke
gruppa bestemmer noe annet - være tilgjengelige for alle
andelseiere.
- Dagsorden lages til hvert møte, evt. dokumenter bør
sendes ut på forhånd.
- Gruppa velger leder som har ansvar for innkalling til
møter og å sørge for at vedtak som fattes blir fulgt
opp.
- Fint om ideer, tanker etc. som grupemedlemmene måtte
ha, fortløpende sendes som diskusjonsutkast til de
øvrige medlemmene.
- Møtested søkes i størst mulig grad tatt på omgang
mellom gruppemedlemmene - 100 kroner bør gis i
utgiftsdekning til den som avholder møtet.
3. Aktuelle garasjealternativer diskutert.
Enighet om å gå inn for Alternativ 1b mht
Andedamgarasjene. Dvs med en - og samme - innkjøring som
i dag, og med søppel-anlegget plassert ved denne
innkjøringa.
Løsningen betyr at vi slipper utgifter til ny
innkjøringsvei, og at søppel-plassen blir plassert mest
mulig usjenert, og med gunstigst mulig avstandsmessig
plassering for flertallet av de beboere som vil sogne
til dette søppelanlegget.
Når det gjelder garasjene ved fotballbanen, forelå kun
et forslag, dvs. med to innkjøringer og med
søppelplassering nærmest fotballbanen.
Ovennevnte løsning gjør at det bare blir en garasje i
murbygningen ved "fotballbanegarasjene". Denne garasjen
vil få samme bredde som de nye garasjene. Resterende
plass i murbygningen vil bli brukt til lagerrom.
Mht til garasjene mot A.M. Knutsens gate var alle enige
om å beholde disse som i dag, dvs ikke gjøre
konstruksjonsmessige forandringer. Det betyr at bredden
blir den samme som i dag, men at garasjene
oppgraderes. Aktuell oppgradering er nye skillevegger
(gipsplater) og porter, samt asfaltering, evt støping.
Geir tar dette opp med de som har garasjer mot A M
Knudsens gate, og noterer evt. andre synspunkter.
Når det gjelder felles søppelanlegg (og ikke lenger
private dunker ved hver bolig), har både arkitektfirmaet
og styreleder fått klare signaler fra DRMA at de vil
kreve dette når vi først velger å bygge nye garasjer.
4.
Arkitektfirmaet DRMA lagde et tilbud i 4 arbeidsfaser.
De to første fasene, gjaldt arbeid fram til den
ekstraordinære generalforsamlingen, de to neste fasene
er et såkalt "forprosjekt" (bl. a. med mer detaljerte
tegninger) og "innsendelse av rammesøknad" (til Drammen
kommune). Når nødvendig godkjenning fra kommunen er
gitt, vil det være aktuelt å utarbeide anbud og å sende
ut dette anbudet til aktuelle firmaer - enten til
entreprenører som kan gjøre "alt", og/eller å dele opp
arbeidet i delentrepriser.
Prosjektgruppa ønsker at DRMA fortsetter sitt
prosjektarbeide, dvs. med fase 3 og 4. Det er totalt,
for begge disse fasene, medregnet inntil 49 timer etter
en timepris på kr 850 pluss moms.
5. Til
leder for gruppa ble valgt Haakon fra styret.

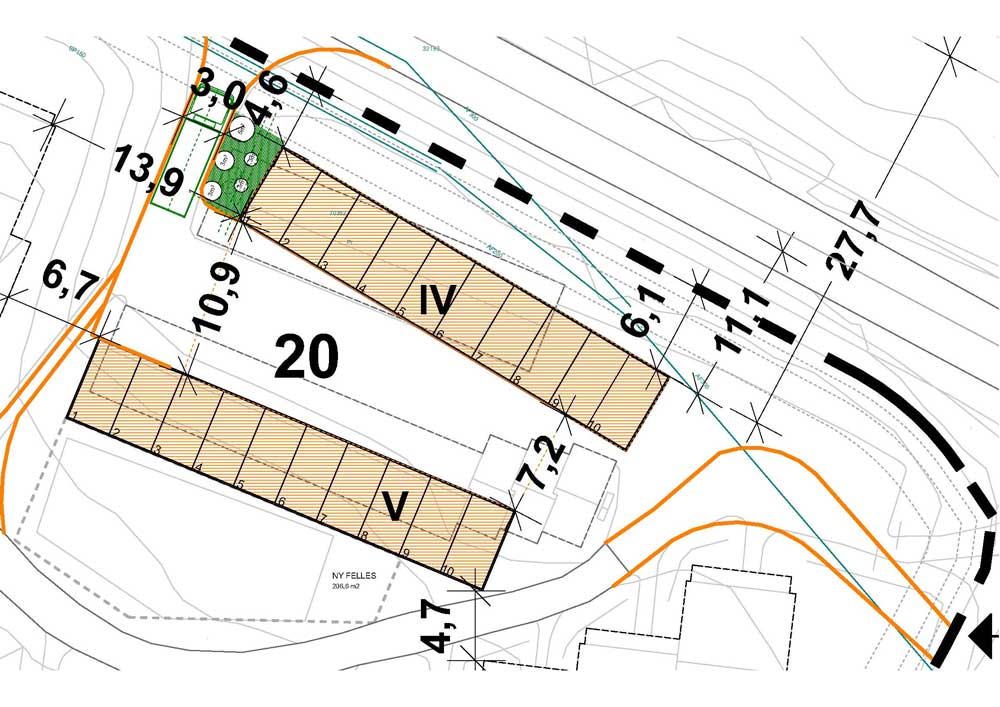

Tegningene over viser i grove trekk

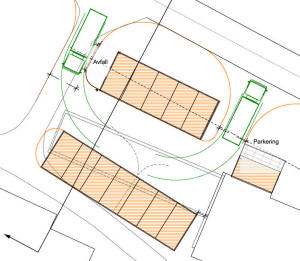

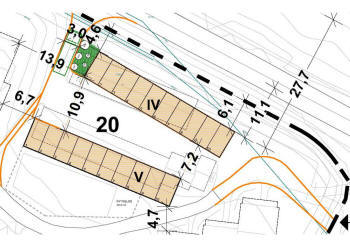

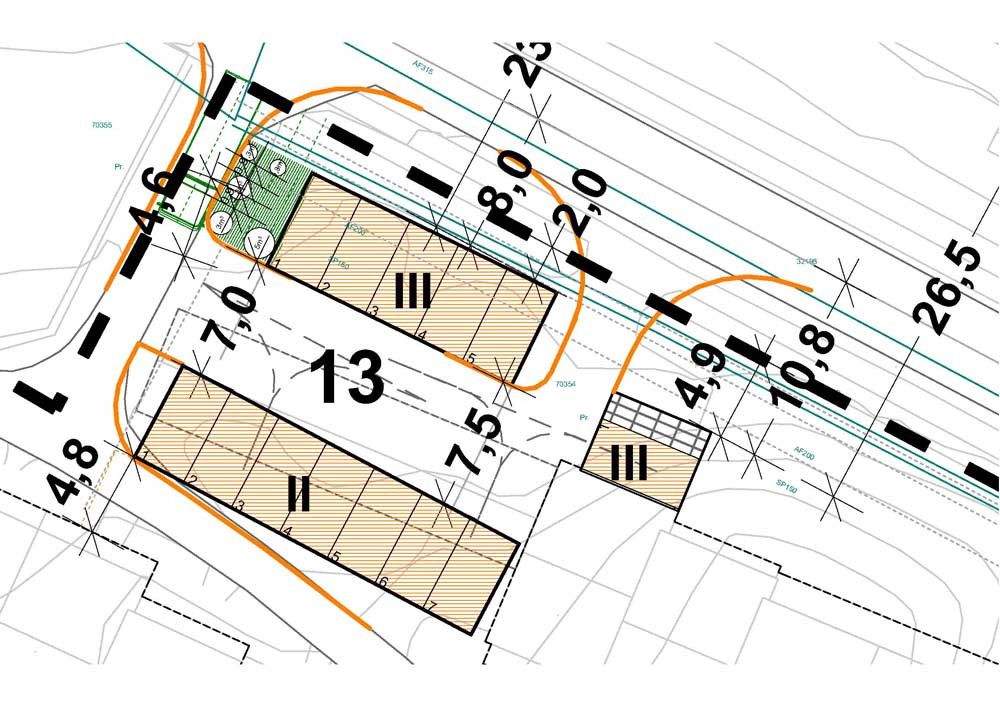

de garasjeforslag som prosjektgruppa opprinnelig gikk inn for. Tegningen til venstre er garasjene ved fotballbanen (totalt 13 garasjer), tegningen
til høyre er garasjene nærmest Andedammen (totalt 20 garasjer).
Klikk på bildene for forstørrelse.
|
Følg saksgangen selv:
Du kan selv følge kommunenes behandling av vår garasjesøknad.
Gå inn på Drammen kommune sin hjemmeside:
https://innsyn.drammen.kommune.no/byggsak
Skriv så inn Danvik borettslag i feltet for enkeltsøk, og du kommer
til vårt aktuelle saksnummer: 17/49 som du klikker på.
Du finner også våre egne siste oppdateringer på AKTUELT-siden, se her.
|
Sluttbefaring avholdt

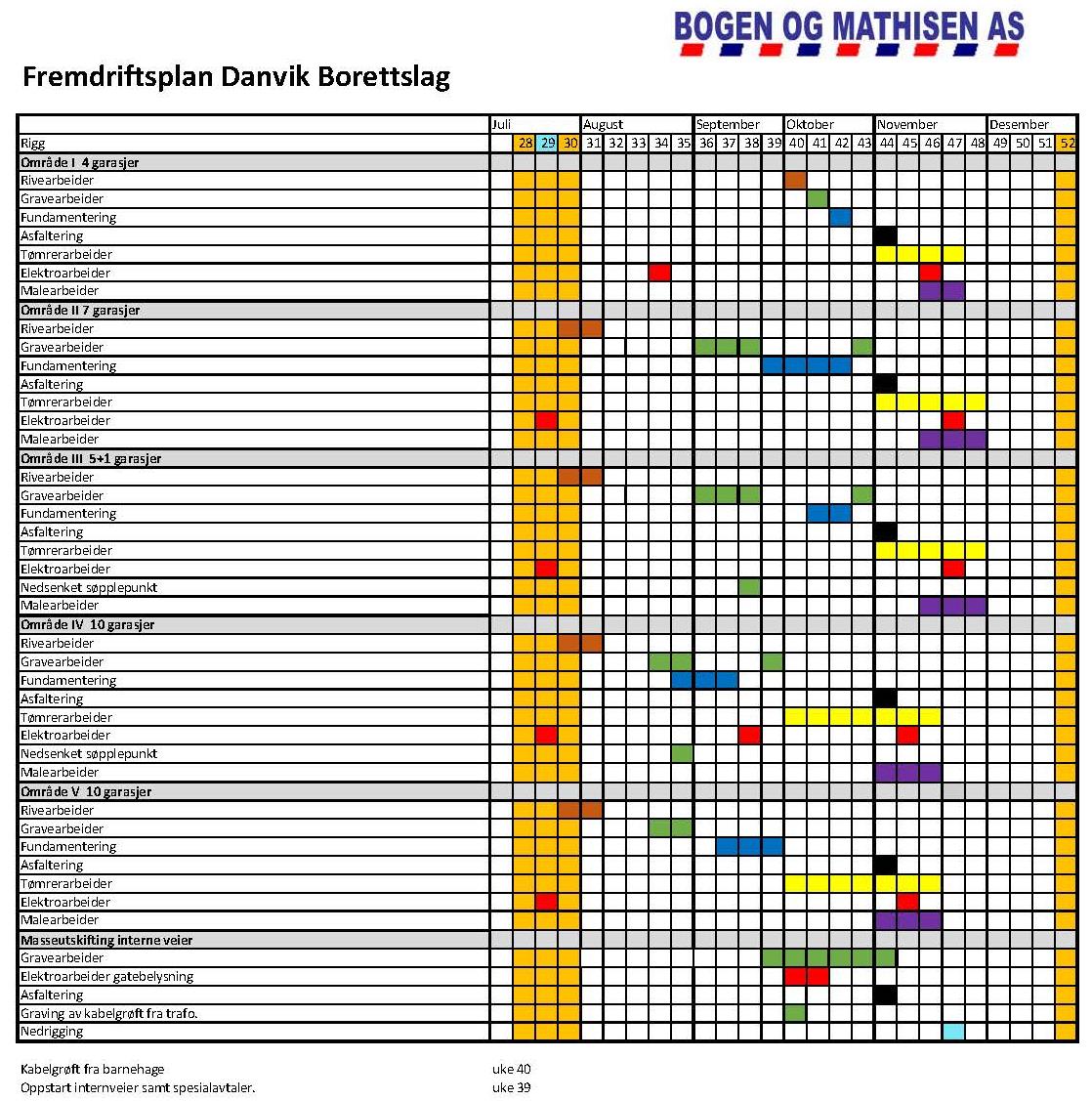

Den 28.8.19 hadde borettslaget sluttbefaring med
entreprenørfirmaet Bogen og Mathisen. Diverse ankepunkter ble tatt opp.
Noe fikk vi medhold i, andre ting mente entreprenør ikke var deres
ansvar.
Forut for sluttbefaringen hadde styret en særskilt
befaring. Her ble også andelseierne invitert til å være med. 2
andelseiere deltok.

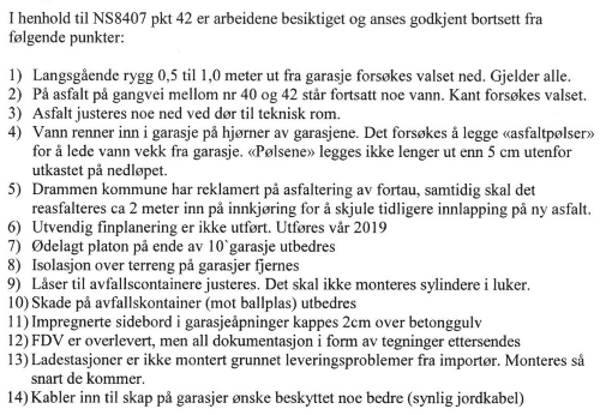

På bakgrunn av styre-befaringen, lagde vi ei liste
over ting vi ønsket tatt opp. Den kan du se
her.
Etter sluttbefaringen lagde vår byggeleder en oppsummering,
se her.
Det utførte arbeidet fra Bogen og Mathisen har en
garantitid på 3 år.
Garantitiden regnes fra overtakelsestidspunktet, dvs fra den dag
garasjene ble tatt i bruk. Dvs. fra 10.12.18.
Om det i garantitiden oppstår forhold vi mener er entreprenørs ansvar,
f.eks. fortsatt vanninntrengning i garasjer, er det fint om dette raskt
tas opp med styret.
Etter garantitiden, dvs etter 10.12.21, er eventuelle utbedringer som
følge av garasje/utomhusarbeider, borettslagets økonomiske ansvar.
Befaring og forslag
(mai/19)
Hva gjenstår av arbeider i forbindelse med garasjer og asfalt?
Hva mener du?
A. Reklamasjonsarbeider
Like over påsken/19 hadde vi befaring i
borettslaget.
Hvilke arbeider var vi misnøyde med, hva måtte gjøres bedre?
Fra borettslaget deltok Haakon Johansen, Kristi Nyblin og Geir
Forbord fra styret, samt byggeleder Arild Sando.
Etter befaringen har vi mottatt følgende
forslag fra Kristoffer Lundby i anleggsfirmaet Lundby og Rygg:
1. Ved garasjeportene
-
Asfalt
fjernes 1 – 1,5 meter ut fra alle garasjerekker i ett rett kutt
for å sørge for tilstrekkelig fall.
-
Nivået på
asfalten senkes inntil garasjene. Ny asfalt ligger 15-20 mm
under betongdekke.
2. Hjørnet mot fotballbanen
-
Asfalt
fjernes som en forlengelse på skjæring foran porter.
-
Det
etableres en kant i form av asfalt eller kantstein ca. på lengde
med takutstikk. Dette for å lede vann bort fra første port.
-
Evt: Kan vann fra renne
kobles direkte til sluket ved og grave en grøft og legge dette i
rør. Personlig ville jeg styrt bort fra dette da man får ett
kutt skrått over plassen, samt at endrer på oppbygging av
plassen på ett lite parti som vil kunne føre til setninger.
3. Hjørnet ved bratt gangvei
4. Hjørnet mot Andedammen
-
Ett felt
mellom vei og plass ved garasjer tas opp for å justere fallet på
veien bort fra garasjene.
-
I den nye
overgangen mellom vei/garasjer etableres en hulkil i asflaten
D=25mm. Hulkilen etableres i hele innkjøringens bredde.
5. Innkjøring ved avfallsbeholdere Andedamside
Fremdrift: Oppstart 20 mai.
Ferdigstillelse 31 mai. 2019
B. Oppretting - befaring 20. mai
Noen utearealer er ikke er satt i samme stand
som det var før gravinga tok til. Bogen og Mathisen har lovt at
dette skal bli ordnet, og har bl.a. skrevet til oss: "Innenfor
perioden ferdigstilles også jordlegging, tilsåing etc. som står
igjen på prosjektet."
Vi har også sendt et særskilt brev til Bogen og Mathisen vedrørende
dette der vi skriver:
"Flere av våre beboere imøteser at arealer foran og bak bolig blir
satt i stand slik de var før gravearbeidene i høst tok til.
Det kan også være ønskelig å finplanere andre områder.
Forut for disse arbeidene ønsker vi en felles befaring sånn at vi
kan få avtalt hva som er entreprenørs ansvar og hva som ikke er
entreprenørens ansvar.
Denne befaring kan tas på en særskilt dag, eller eventuelt i
forbindelse med oppstart av allerede avtalte gjenstående
reklamasjonsarbeider."
Noen kommentarer:
Reklamasjonsarbeidene
Når det gjelder reklamasjonsarbeidene, har vi til nå fått følgende
kommentarer:
Vedr pkt 2, midterste pkt: Blir penest og
mest holdbart med kantstein, ikke "pølse" av asfalt.
Vedr. pkt 4, første pkt: Hvordan dette
skal se ut, bør vi diskutere sammen med entreprenør, ikke overlate
forslag og løsning til entreprenør alene.
Ellers savnes et par punkter som ble tatt opp under befaringen, men
uteglemt i forslaget fra Lundby og Rygg:
- Hjørnet av gårdsplass, innerst mot nr 80: Her må terrenget
heves noe sånn at vannet ikke blir stående i hjørnet inn mot muren.
- Nedløp: Plassering av alle nedløp
kontrolleres og tilpasses slik at de er funksjonelle og leder vannet
raskt til nærmeste sluk. Alle nedløp justere slik at de er i høyde
med nederste panel på veggen. Nedløpet på hjørnet mot Andedammen må
flyttes da vannet i dag ledes dit postkassene skal monteres. DBL
ønsker å flytte nedløpet på baksiden av garasjen nærmest bolig 80 da
nedløpet går rett ned mot elektrogjennomføringen i garasjeveggen.
Klager fra vinteren 2018/19:

En av de hardest "angrepne" garasjene, nederste rekke nærmest
Andedammen. Både takvann og smelta snø/is kommer langt inn i
garasjen, og det er lagd ei "renne" i isen der garasjeporten hviler
på betonggolvet.
Hva om porten fryser fast i denne renna?
GARASJER - VANN OG SNØ OG IS
Asfalt som ligger høyere enn garasjegolvet, og vann
fra takrennene som renner inn i garasjen i stedet for nedi en kum, synes
å bli et problem gjennom vinteren. Entreprenøren vil utbedre, evt legge
ny asfalt, til våren. I mellomtida må hver og en av oss prøve å gjøre det beste ut av situasjonen.
For å hindre at vann renner inn i garasjen, prøv å fjerne mest mulig
snø/is utafor garasjedøra.
Det er viktig å hindre at porten fryser fast til betonggolvet. Om det
først har frosset fast ( dvs. porten går ikke opp når du bruker
fjernkontrollen), må du fjerne isen før du igjen bruker fjernkontrollen.
Åssen er det ved din garasje? Gi oss beskjed om det er lignende isdannelse
hos deg. Ta gjerne et bilde og send oss.
I protokollen fra overtagelsesforretningen heter det at dette skal være
utbedret innen 1.6.19, eventuelt at ny asfalt blir
lagt.

Råd for å hindre at garasjeporten
fryser fast til garasjegolvet - som kan skje når is smelter om dagen og
fryser om natta og det er mye vann ved inngangen:
1. Smør inn gummilista med matolje, eller
2. Ikke lukk porten helt igjen.
Noe arbeid som gjenstår:

Mellom bolig 40 og 42 ble gammel
asfalt fjernet, og ny asfalt ble lagt. Vanndammen er der fortsatt. Dette
er noe som må utbedres til våren.
ASFALTARBEIDER
Før jul hadde vi befaring av asfaltarbeidet sammen med
entreprenør, gravefirma og Brani asfalt.
Det var enighet om at asfalten på flere steder lagt for høyt. Dette
betyr at vann lettere trenger inn i garasjene.
Hjørnegarasjene er spesielt utsatt.
Det er også vann på gangveien mellom bolig 40 og 42.
Asfaltfirmaet mener at at dette problemet kan forsøkes løst ved å varme
opp asfalten og så valse/presse den ned.
Ved hjørnegarasjene ønsker en å legge en pølse/hukil som kan hindre vann
å renne inn mot garasjene.
Det kan også være aktuelt å flytte noen taknedløp.
Om de nevnte tiltak vil fungere tilfredsstillende, gjenstår å se. Gjør
de ikke det, må andre løsninger prøves.
Asfaltfirmaet ønsker å prøve tiltakene ut på vårparten når det er
varmere i været, f.eks. i mai.
Ellers: Fortauet ved søppeldunkene nærmest Andedammen, har ikke fått
asfaltarbeidet godkjent. Kommunen krever her at hele fortausbredden skal

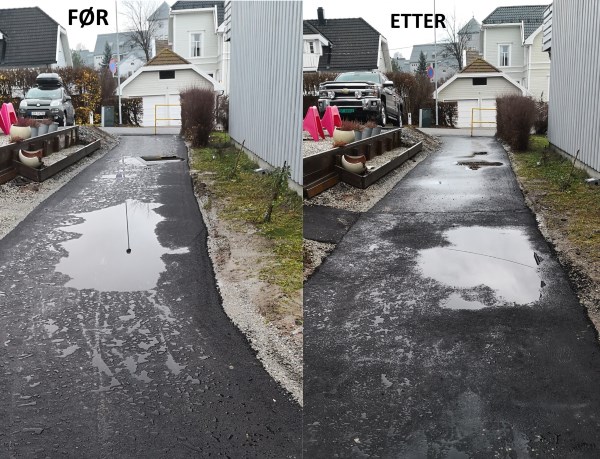

asfalteres. Dette vil bli gjort.

Vannet som kommer ut av tuten og inn i garasjen, vil bli forsøkt
stoppet ved å legge ei slags "pølse" innafor det hvitmerka området.
Vi har reklamert på de grønne impregnerte borda, og bedt om at de
plasseres lenger opp fra murgolv/asfalt.
BORDKLEDNING
Ved noen av garasjeåpningene, er bordene altfor nær
garasjegolvet/asfalten. Selv om bordene er impregnerte, skal det her
være en avstand som hindrer at bordene blir fuktige. Vi er blitt enige
med entreprenør om at avstanden skal være ca 2 cm.

Jordledningen er ikke beskyttet, men installatør mener sånn
nmontering er vanlig og ikke i strid med forskriftene.
GARASJELOFTET
Garasjeloft er satt opp i 10 garasjer. 8 av disse har ønsket en åpning i
garasjeloftet, noe som gjør det lettere å plassere ting på dette loftet.
De fleste har fått dette ordnet. Faktura er sendt til de aktuelle fra
borettslaget, som allerede har betalt entreprenør.
ELBIL-OPPLEGG
3 andelseiere ønsket installert elbil-lader i sin garasje. Dette er
allerede montert. Faktura er sendt fra borettslaget som allerede har
betalt entreprenør.
SANDKASSENE
Ei sandkasse står fortsatt på skrå, og ei annen hviler ikke på alle
beina. Dette vil bli rettet opp

Skråstilt sandkasse, ved bakre garasjerekke nærmest
Andedammen
POSTKASSESTATIVET
nærmest Andedammen, skal flyttes til endeveggen på nedre garasjerekke.
Dette vil bli ordnet til våren.

Skiltet er bøyd
SKILT
Flere av skiltene er tatt ned, noen er også bøyd. Skiltet over må rettes
opp, andre bør settes opp på nytt.
MALING
Garasjene skal påføres et ekstra strøk med maling. Dette vil bli gjort
til våren.

Her synes vi avstanden mellom veggen og terrenget burde vært
større.
UTEAREALER
Her gjenstår bl.a. en del oppryddingsarbeider som vil bli tatt til
våren. Vi er ikke fornøyd med alt planeringsarbeidet, bl.a. er vi av den
oppfatning at terrenget bak nedre garasjerekke nærmest idrettsplassen,
burde vært noe lavere. Nå synes vi det er for liten avstand til
kledningen.
FERDIGATTEST FRA KOMMUNEN
Ansvarlig søker, som er arkitektfirmaet DRMA, er ansvarlig for å søke
ferdigattest fra kommunen. Kommunen krever her dokumentasjon på at
arbeidet er utført forsvarlig, fra de ulike underentreprenører, og vil
også sjekke at det er utført i pakt med planene. P.g.a. noe gjenstående
asfaltarbeider har vi hittil kun fått mildertidig ferdigattest fra
kommunen.
STYREBEFARING OG ETTÅRSBEFARING
Styret vil ta en skikkelig befaring i juni, etter at
entreprenøren har avsluttet sitt arbeid, og se hva vi for egen regning
bør utbedre. Det kan f.eks. være planting av busker der det nå er blitt
bart. Forslag mottas med takk!
Om ca ett år vil vi også ha en såkalt "ettårsbefaring" sammen med
entreprenør. Da har vi høstet enda mere erfaring med åssen alt fungerer.
Kanskje alt er bra, kanskje noe må utbedres?
Synspunkter?
VIKTIG OM
GARASJEPORTENE
På mandag 1.12.18 fikk andelseierne
overlevert sine respektive garasjer. Samtidig med overleveringa skal
alle ha fått to fjernkontroller og to nøkler (som brukes til å åpne
garasjen ved evt. strømstans), ei instruksjonsbok og ei
sprayflaske med kjemikalier (som skal brukes til å smøre portens
bevegelige deler). En fjernkontroll skal også være festet like ved
lysbryter.
Elektrisk og manuell åpning
I og med at garasjeportene nå er elektriske, kan alt bli litt mer
komplisert enn det var tidligere, da vi hadde manuelle porter.
Teknikken kan være sårbar:
- Mere vedlikehold er nødvendig, spesielt smøring av bevegelige deler.
Dette håper vi å kunne være behjelpelig med i forbindelse med dugnad.
- Strømstans - som heldigvis er meget sjeldent - gjør at du bør lære
hvordan porten din kan åpnes manuelt.
- Manuell åpning kan kreve litt "muskelkraft" - du må først bruke
litt kraft for å komme til med nøkkelen og så dra litt hardt i ei
snor. Deretter kan du åpne garasjen manuelt. Husk da også å få snora
på plass igjen og lås igjen - sånn som det var opprinnelig.
Etter at porten er åpnet og strømmen atter er kommet tilbake - trykk inn en grønn knapp
ved motoren og ha litt tålmodighet med
automatikken. Da blir alt re-programmmert.
Be naboen om hjelp om du har problemer!
- En fjernkontroll trenger batterier, selv om det heldigvis er sjeldent.
-
I et par garasjer var det forøvrig litt problemer med det tekniske i
oppstarten:
Garasjedørene gikk opp og ned, men lot seg ikke lukke. Entreprenør ble
kontaktet, men vår egen Fossberg i nr 38 kom han i forkjøpet. Alt ble
fikset gjennom å studere bruksansvisningen litt nøye.
-
Under normale forhold er fjernkontroll på garasjene en velsignelse. Du
slipper å gå ut av garasjen, noe som gjør det naturlig også å bruke
garasjen til korttidsparkering. Og teknikken - bare å trykke på den
rette knapp - skal være overkommelig for oss alle.
Hjelp - porten er frosset fast!
I verste fall kan de skje at LOBAS-porten din ikke vil åpne, selv om det er
strøm i anlegget. Grunnen kan da være at gummilista i underkant av
garasjeporten er frosset fast til det støpte garasjegolvet. Dette kan
forebygges ved å smøre matolje på gummilista.
Det kan ohgså være lurt ikke lukke porten helt, men la den stoppe
noen centimeter fra golvet.
Om porten først har frosset fast, må du vente med å bruke fjernkontrollen
til porten er løst fra underlaget. I motsatt fall kan portåpner-motoren
bli ødelagt. Åpne da i stedet garasjen manuelt, med
nøkkel. Forsøk å løsne porten/gummilista fra underlaget med isskrape, eventuelt med elektrisk varmeovn/hårtørrer
(kanskje kan du bruke naboens stikkontakt) eller nok
varmtvann.
Se tips her:
https://www.lobasgarasjeporter.no/blogg/tips-og-triks/dette-gjor-du-om-garasjeporten-fryser-fast/
PROTOKOLL: OVERTAKELSE
10.12.18 ble vårt nye garasjeanlegg og våre nye internveier formelt
overtatt av borettslaget. På overtagelsesforretningen deltok Kyrre hagen
fra entreprenør Bogen og Mathisen og Knut Arne Bjerkeli fra
elektroinstallatør Pettersen. Borettslaget var representert ved Arild
Sando (byggherrens representant), samt Kristi Nyblin (teknisk
utvalg/garasjegruppa) og Jan Christensen (styreleder/garasjegruppa).
På overtagelsesforretningen ble skrevet protokoll som
seinere ble undertegnet av partene. Her nevnes det bl.a. om mangler:

Av overtagelsesprotokollen går det fram at noen mangler
skulle utbedres før jul.
Andre mangler skulle tas innen 1.6.19:
- De nye garasjene skal beises
- Utomhusarbeider skal være ferdigstilt
- Asfalt-reklamasjoner skal være utbedret.
Innen medio juni (dvs mellom 11. og 20. juni) skal vi så ha en befaring
for å sjekke at alle mangler er rettet.
Dersom asfaltarbeidene ikke blir som ønsket, vil vi som byggherre "kreve
eksisterende asfalt fjernet, underlaget rettet opp og ny asfalt lagt".

Sentrale aktører på beboermøtet rett etter generalforsamlingen 2018 -
garasjegruppas leder Haakon Johansen til venstre, borettslagets
ansatte byggeleder Arild Sando i midten, og driftsingeniør Kyrre
Hagen fra totalentreprenør Bogen og Mathisen.
Våre garasjeområder:
Område I er garasjene mot AM Knudsens gate, som ikke rives.
Område II er garasjerekka nærmest idrettsplassen og nærmest boligene.
Område III er den nye garasjerekka nærmest idrettsplassen og nærmest 1.
Strøm terrasse pluss den ene murgarasjen.
Område IV er garasjerekka nærmest Andedammen og 1. Strøm Terrasse.
Område V er garasjerekka nærmest Andedammen og boligene.
Garasjeinfo

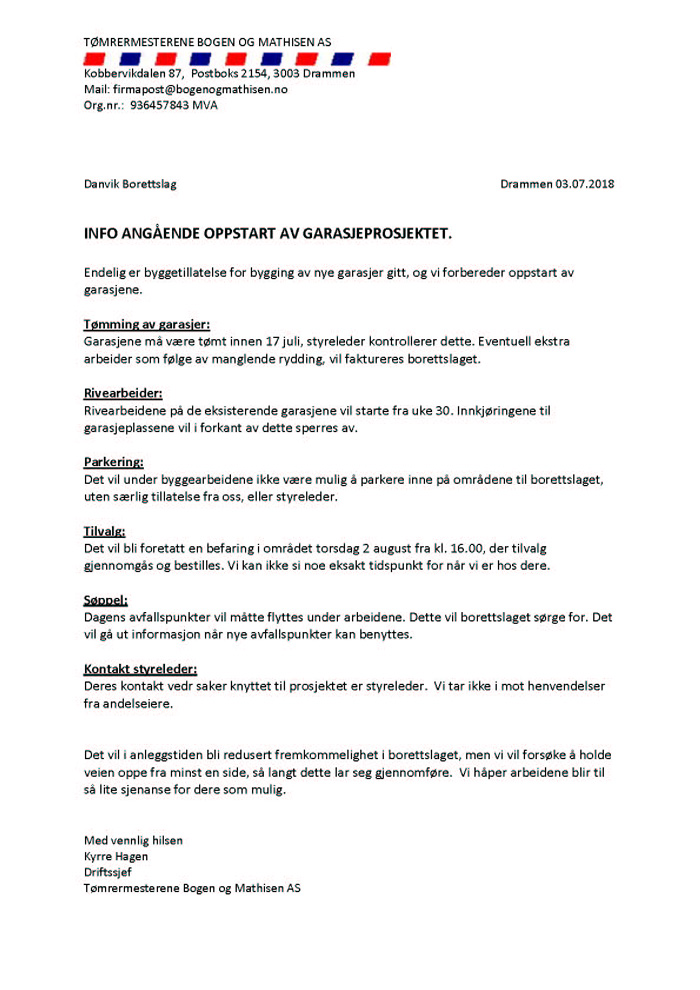

Under garasjeutbygginga orienterte styret fortløpende om
garasjeutbygginga på eget skriv på postkassestativene.
Du finner GARASJEINFO her.
Garasjene:
REVIDERT FRAMDRIFTS-PLAN FOR ARBEIDET
Opprinnelig var planen å bli ferdig med alt
arbeidet innen utgangen av november.
Dessverre ligger vi litt etter i forhold til den reviderte planen,
datert 31.8.
Se under.

SÅNN
PLASSERES
DE NYE GARASJENE

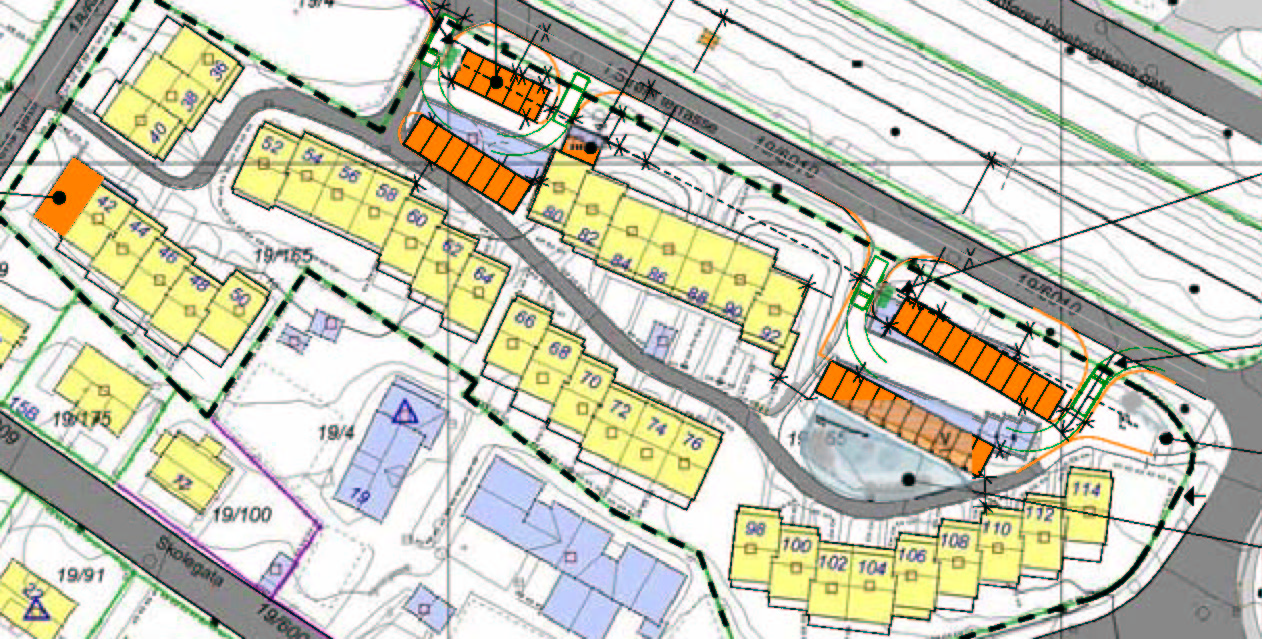

Situasjonskart over den planlagte garasjeutbyggingen.
Klikk på bildet for større, eller klikk
her
så får du det større i pdf-format (tar litt tid å laste ned).
Litt info underveis - fra begynnelsen av desember/18
GJERDE
Skal gjerde settes opp i bakre garasjerekke, både ved rekka
nærmest idrettsplassen og ved rekka nærmest Andedammen.
Ved idrettplassen vil den ikke gå i hele lengden. Gjerdet blir ca 1
meter høyt - noe som bør vekke nok for å hindre klatring av unger.
Gjerdet ved Andedamgarasjene vil ha større avstand fra garasjetaket enn
gjerdet ved idrettsplassgarasjene.
Motorer til garasjeportene skal settes inn.
Utelys skal monteres og strømmen skal kobles på.
Garasjemotorene skal testes.
LUKE I GARASJELOFTET - ELLER?
For de 10 andelseiere som har ønsket ekstra oppbevarings"loft" i
garasjen:
Du kan få lagd hull/luke i garasjeloftet. Sånn luke kan gjøre det
lettere å plassere ting på garasjeloftet. Om du har noen preferanser
hvor du ønsker denne luka - eller om du i det hele tatt ønsker ei sånn
luke, ta kontakt med styret i en av de nærmeste dagene. Hører vi ingen
ting fra deg innen onsdag førstkommende (5.12), vil luke ikke bli lagd.
Som tidligere meldt blir dette loftet noe større enn opprinnelig
planlagt. Ikke drøye 3 kvm, men nærmere 9 kvm.
EKSTRA PARKERINGSPLASS
Plassen nedenfor bolig 114 er på tegningene merket som "grøntområde".
Det er nå lagt knust asfalt som dekke her. Vi antar at denne plassen kan
brukes som en slags uoffisiell parkeringsplass for et par biler -
ihvertfall på sommerstid. På vinteren trengs den kanskje i forbindelse
med snømåking - vi må ha steder å legge all snøen som skal måkes
vekk.
Ved enden av øvre Andedamgarasjerekke vil ei
sandkasse bli plassert. Den delen av dette området som ikke er
asfaltert, er nå dekket med matjord. Kanskje vi til våren kan plante
noen busker her, for å forebygge eventuelle utforkjøringer?
DEN ASFALTERTE VEIBREDDEN
på de av borettslagets interne kjøreveier som brukes til gjennomkjøring,
dvs de aller fleste, er ca 2,5 meter. Dette er noen steder litt mindre
enn tidligere, men fullt ut tilstrekkelig for vanlig transport. Snøfreseren trenger 3 meter
veibredde, ifølge "snømåker" Sand, men det er ikke nødvendig at hele
denne bredden er asfaltert, bare at det er mest mulig plant.
INNGANGSPARTIENE
Dersom annet ikke har vært avtalt, skal alt arbeidet foran
inngangspartiene nå være ferdig.
På de fleste stikkveiene inn til hver bolig er det asfaltert. Foran
bolig 84, 88, 90, 92 og 100 har fagfolkene ment at det var tilstrekkelig
å legge gammel asfalt oppå ny asfalt.
Foran andre boliger er gammel asfalt blitt fjernet, masse er utskiftet
ned til ca 20 cm og ny asfalt lagt oppå.
Noen boliger har valgt steinlagt gårdsplass, andre har trapp.
Asfaltarbeidet her har vært minimalt.
STIKKVEIEN NEDENFOR BOLIG 92
og garasjerekka. Her vil det bli satt opp rekkverk - på samme sted som
tidligere.
GARASJEPORTER
er nå satt inn i alle garasjer. Standard høyde er 225 cm.
Alle garasjeporter vil ha elektrisk motor, dvs at de kan åpnes med
fjernkontroll. Motor vil settes inn i kommende uke.
Garasjeportene skal også kunne åpnes manuelt i fall strømbrudd.
UTELYS
Vi får downloads ved de nye garasjeportene (merke: Junistar Gyro
outdoor). Ved de gamle garasjene ved A M Knudsens gate vil det komme
utelamper (merke: Echo veggarmatur) da det her ikke vil være mulig med
downlights.
Begge får LED-lys der lampen har ca 15 års levetid.
Lysmastene, også med LED-lys, vil være plassert som tidligere, med noen mindre avvik.
Ved
nedre garasjerekke, både den ved Andedamgarasjene og den ved
idrettsplassgarasjene, kommer det i tillegg utelys på begge endeveggene.
Vegglampe av merke "Norlys Oslo".
Alt utelys styres automatisk på/av ved hjelp av såkalt "astro-ur".
ELEKTRISK INNE I GARASJENE
Det elektriske arbeidet inne i garasjene er nå i full gang: Lampe helt
innerst. Bryter og dobbel stikkontakt ved dør. Dobbel stikkontakt i
taket. Skinne i garasjenes bakkant der alle ledninger samles. Fra
stikkontakt i taket vil også motor til garasjeporten bli tilkoblet.
STRØMSKAP
På enden av hver av garasjerekkene nærmest Andedammen (ved stikkveien og
ved avfallscontainerne), vil det plasseres strømskap i forbindelse med
elbil-ladning.
For garasjene ved idrettsplassen vil dette skapet stå
inne teknisk rom rett ved murgarasjene.
For garasjerekka mot A M
Knudsens gate vil strømskapet stå på venstre side, dvs. ved den del av
garasjerekka som vender mot nr 40.
ELBIL-OPPLEGG og KABEL
Pga borettslagets tilrettelegging for elbil-ladning, er det lagt ny
kabel, kapasitet 80 KW, fra
transformatorkiosken i Fagerlibakken og til "teknisk rom" (som
ligger
ved siden av den "nye" murgarasjen). Kabelen følger internveien mellom bolig nr 98 og nr 76,
fram til garasjerekke II og bolig nr 80, og så til teknisk rom.
Pga det nevnte betongdekket som umuliggjør kabelnedgraving i/ved
internveien, er det utafor bolig 72, 74 og 76 blitt gravd litt inne på
området foran inngangspartiene.
ELBIL-LADERNE
Vårt nye fellesstrøm-anlegg vil anslagsvis kunne lade 15 el-biler
samtidig. Hver elbilladestasjon krever 4,5 KW. Om det blir flere, må anlegget opprustes sånn at det
blir "smartere". Da må elbil-laderne kunne kommunisere med hverandre.
Det betyr at de som seinere ordner elbil-opplegg til sin garasje må gjøre dette
etter styrets gitte spesifikasjoner. Dette vil vi komme mer tilbake til
seinere.
El-billader som nå installeres hos de 3 andelseiere som har ønsket dette,
følger anbefalt standard: Mode 3-lader med type 2-kontakt, 230V/1-fas.
Laderen er av merke SALTO, type 5B2.
GRAVEARBEIDET
Gravearbeidet er nå unnagjort.
Ved leikeplassen måtte vi pga drenering (vann fra garasjetak) fjerne de
to trærne. Her vil det bli sådd til.
Til våren vil vi selv planlegge hvordan denne plassen best kan nyttes,
bl.a. er det her tenkt noen leikeapparater og bord/krakker.
På noen av de mer "private" områder har det vært graving,
bl.a. i forbindelse med kabellegging.
Grøfter etc skal nå være gravd igjen og satt mest mulig i samme stand
det var før gravingen begynte. Noe står imidlertid igjen, og vil bli
tatt til våren.

VANNDAMMER i ASFALT

Noen steder har det blitt vanndammer i asfalten. Verst mellom bolig 40
og 42, og også litt utafor murgarasjen. Dette skyldes antagelig at
grunnarbeidet ikke har vært tilfredsstillende.
Entreprenør sier et etter ei stund vil asfalten mer "gå seg til". Det
vil da bli mindre olje på overflaten, og asfalten vil bli litt porøs.
Det betyr at mindre
vannmengder da lettere kan trenge gjennom asfalten.
Forøvrig: På begge ovennevnte steder er den nylagde asfalten blitt
fjernet og ny asfalt er blitt lagd. Resultatet kunne vært bedre, se
bilde øverst.
Vi har dokumentasjon på åssen korrekt asfaltarbeide skal utføres og hva
som kan tolereres av avvik.

PARKERINGSFORBUD: Ved enden av indre garasjerekke ved
idrettsplassen, kan biler ikke parkere. Det er viktig med
fremkommelighet - både for biler som kommer inn fra hovedveien og som
skal svinge til venstre, og for biler som kommer ned denne lille bakken
og som skal ut i hovedveien.
MER OM
GARASJENE
På enden av idrettsplass-garasjerekka, den nærmest boligene, er hjørnet
blitt avkuttet sånn at det blir lettere å svinge med bil. Jfr ellers
avkuttinga på tilsvarende garasjerekke nærmest Andedammen.
På de 4 garasjene mot A M Knudsens gate er det satt opp
robuste gips-plater på bakvegg og i tak. Disse skal være mer hardføre enn
vanlige gipsplater og bør fungere bra mot støydemping i forhold til
nærliggende bolig.
Fasaden på disse garasjene vil ha samme bordkledning som tidligere.
Inne i de nye garasjene, mellom hvert garasjerom, øverst, ved takstolene, vil det bli satt opp
garasjeskille av bord. Ikke av netting, som tidligere meldt.
GJERDE BAK GARASJENE
For å hindre at unger skal klatre opp på garasjetaket, må vi ha gjerde
bak garasjetaket. Ved Andedamgarasjene har vi god plass både til gjerde
og til eventuelt oppryddingsarbeid mellom gjerde og garasjetaket - vi
tenkte å plassere gjerdet ca 70 cm fra takrenne. Gjerde vil være bak
hele garasjerekka, men det vil ikke bli satt opp port her.
Ved idrettsplassgarasjene har vi mindre plass. Her vil gjerdet plasseres
så nærme takrenna som mulig, og vil være der som garasjerekka er lavest.
Gjerdet vil bli ca en meter høyt.
YTTERVEGG NR 80
Tidligere stod garasjerekke inntil denne treveggen/murveggen. Nå er
garasjerekka mer frittstående, den begynner ca en meter fra veggen (for
å bedre atkomsten for innerste garasje), og det er derfor blitt et trekantformet "sår" i
veggen. Dette er nå kledd igjen. Om vi
f.eks. fikk lagd et større skilt som kunne plasseres her, f.eks.
"Velkommen til Danvik Borettslag" eller lignende, kunne det sikkert
fungert bra. Forslag?
Dette er noe vi også kan se på til neste år.
Vi fikk forøvrig tilbud om å kle hele denne veggen, med ny bordkledning. Det
ville kostet oss nærmere hundre tusen kroner ekstra, og er avslått.
ELLERS - MALING OG PLANERING
Garasjene skal males utvendig med ett strøk til før de er endelig
ferdige. Det er litt kaldt å male nå, så akkurat dette arbeidet må vente
til våren.
Det samme gjelder utbedringer etter gravearbeidet.
Gladmelding fra kommunen
Vi har fått gladmelding fra Drammen kommune:
Danvik borettslag har fått innvilget støtte til infrastruktur for
elbil-ladning. Dvs til generell utbygging av elbil-anlegget, ikke
støtte til den enkelte som ønsker elbil-lading.
Opprinnelig søkte vi om 100.000 kroner, men fikk tildelt kr 93.131.
Ikke verst!
Vi takker!
Status tilvalg/ekstratjenester:
Opprinnelig 8 beboere
ønsket tilrettelegging for elbil-ladning, og 16 ønsket loft. Det endelige
resultat ble annerledes:
-
3 andelseiere undertegnet kontrakt om at
sin garasje skal være tilrettelagt for elbil-ladning.
-
10 andelseiere undertegnet kontrakt om
særskilt "loft" i garasjen.
-
8 andelseiereundertegnet kontrakt om
ekstra-arbeid foran sitt inngangsparti.
Tilvalg:
- Inngangsparti
- Loft i garasjen
- Elbil-ladning
Tilbudet til de enkelte
andelseiere er blitt sendt ut pr. epost, og svarfristen er uløpt. Du står fritt til å akseptere eller avslå tilbudet.
"Loft" på bjelkelaget vil koste kr 5.000 ekstra, moms inkludert.
Loftet vil ha samme bredde som garasjen, ca 3 meter, og ha en lengde
på 1,1, meter. Høyden vil på det meste være ca 90 cm.
Tilrettelegging for elbil-ladning i din garasje - bare å
plugge inn kontakten - vil koste kr 25.000 ekstra, moms inkludert.
Dette beløpet inkluderer trekking av kabel til din garasje,
strøm-måler og Salto elbil-lader (type 5B2) med god kapasitet.
For de som ønsker en eller flere av disse ekstratjenestene, vil
arbeidet bli utført noenlunde samtidig med de øvrige
garasje/utomhusarbeider.
De som ønsker en eller flere av tilleggstjenestene,
undertegner en bindende kontrakt med totalentreprenør.
Etter at arbeidet er utført, vil få regning fra borettslaget med et
par ukers betalingsfrist.
I slutten av uke 36, dvs innen søndag 9. september, vil styreleder
ta kontakt med aktuelle andelseiere for undertegning.
For dyre loft i garasjene?
For dyre elbilopplegg?
Noen andelseiere har reagert på
tilvalgsprisene for garasjeloft og elbil-ladning.
Loftet er for lite, ladeopplegget blir for kostbart.
Vi har pånytt tatt dette opp med entreprenør, men pris og tilbud står
fast.
Om du ikke er fornøyd, er løsningen selv å ta ansvar for å ordne dette
etter at garasjene er ferdige.
Et garasjeloft klarer du kanskje å lage selv. Ladeopplegget må du en
elektriker ta seg av.

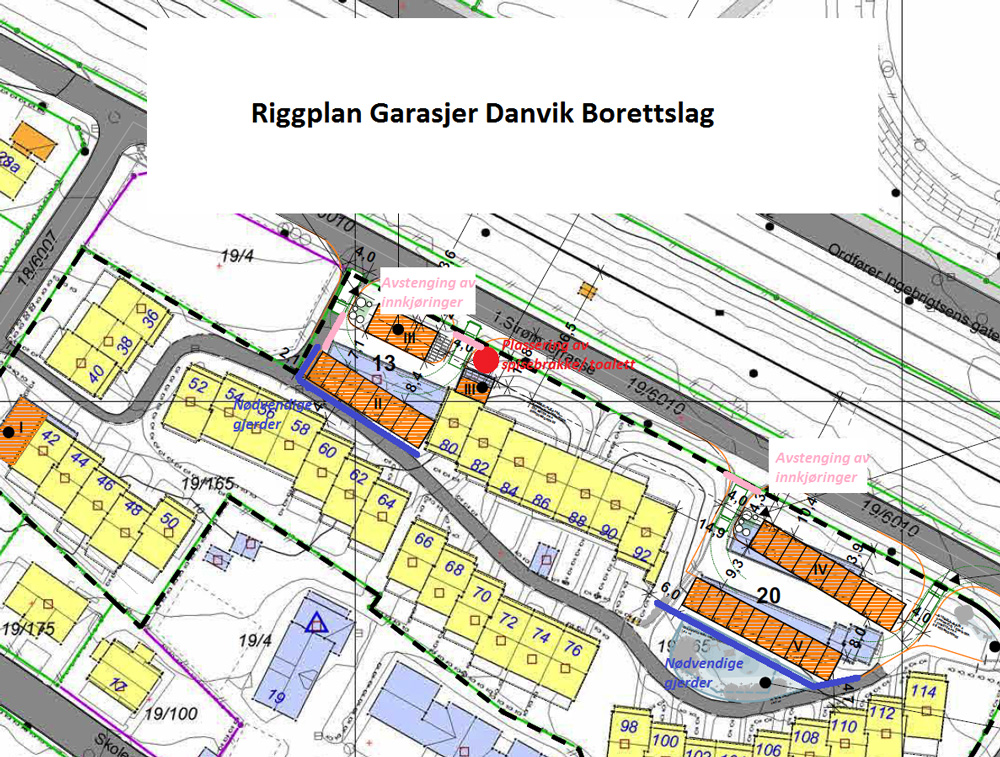

Riggplan
Klikk på bildet for større.
Planen viser avstengning av
området i første del av anleggsperioden.
.

Tomme parkerings-plasser
- og sånn blir det fortsatt!
Vi har skrevet to brev til Drammen parkering og ett til
Ordføreren. Håpet var en mer ordna parkeringssituasjon for oss i
Danvik borettslag så lenge arbeidet med våre nye garasjer pågår.
Vi har fått avslag fra alle.
Det betyr bl.a. at D-parks områder på andre siden av jernbanelinja,
i Ordfører Ingebrigtsens gate der det er 50 plasser og der vi håpet
å få leid noen av disse plassene, fortsatt vil bli stående nærmest
tomme. Se bildet.
Klikk her for å lese brevet
til, og avslaget fra, Ordføreren.

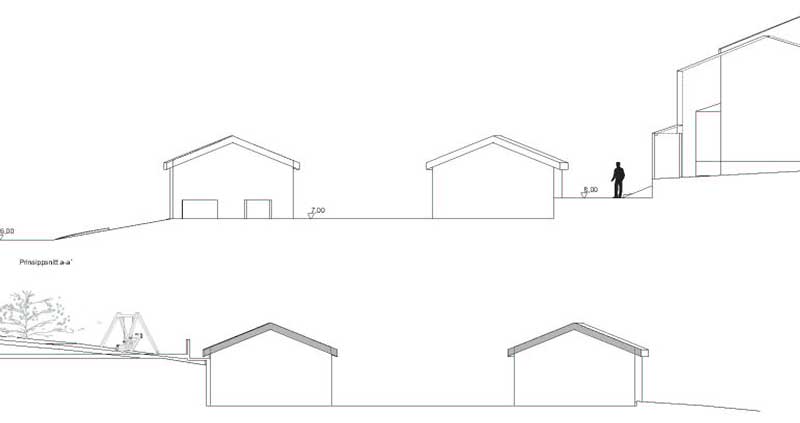

Hvor djupe garasjer?
De nettopp revne garasjer hadde en indre dybde på ca 525-535
cm og en utvendig dybde på ca 550 cm.
De nye garasjene er prosjektert med en innvending dybde på ca
545 cm (når murvegg bak) og ca 555 cm (når det er trevegg bak). Den
utvendige dybden er 580 cm.
Vår totalentreprenør har nå reist spørsmål om dette er
tilstrekkelig. Burde vi i stedet lagt på 20 cm på hver garasje, dvs sånn
at hver garasjerekke vil få en utvendig dybde på 6 meter?
Da ville det også bli god plass til ekstra lange biler med
tilhengerfeste, evt. også plass til å oppbevare både bil og sykler i
garasjen.
Problemet med en sånn løsning er at garasjerekkene da vil
komme nærmere hverandre. Det kan bli trangere å manøvrere bilen inn og
ut av garasjen.
I dag er avstanden mellom garasjerekkene ved Andedammen ca 7
meter.
De nye garasjene her er (på de siste tegningene) prosjektert med
garasjeavstand som varierer mellom 8 meter og 9,3 meter. Altså - uansett
en forbedring da eventuell ny avstand her vil bli 7,6 - 8,9 meter.
Nærmest Idrettsplassen vil det nå bli ei garasjerekke ekstra.
Avstanden mellom garasjerekkene her, vil variere mellom 7,2 meter og 9,2
meter. Med større dybde vil avstanden variere mellom 6,8 - 8,8 meter.
Dvs. at minsteavstanden vil bli mindre enn det den allerede er ved
Andedamgarasjene.
Foruten mindre avstand mellom garasjerekkene, vil
en sånn dybdeutvidelse også føre til at de nye garasjene bli ca 165.000
kroner dyrere.
På styremøtet 15.8.18 ble det vedtatt at de nye garasjer skal ha en ytre
dybde på 6 meter.

Ønsker noen av de 4 som har garasje her, å bytte
bort sin garasje med en ny? Kunne noen av de øvrige andelseiere tenke
seg garasje her i stedet? Garasjene her blir ikke revet, men
oppgradert. Garasjeplass her har den fordel at du også får din egen
ekstra parkeringsplass foran din egen garasjeport.
Hvem skal ha garasje hvor?
Hvilke
kriterier skal vi bruke?
De nye
garasjerekkene blir litt annerledes i forhold til de gamle.
I dag har 22 beboere garasjeplass nærmest Andedammen. Når disse
garasjene rives og nye settes opp, blir det her bare plass til 20
garasjer.
I dag har 11 beboere garasje nærmest Fotballbanen. Når disse garasjene
rives, og murgarasjen bare blir for en bil, blir det her, med ei ny
garasjerekke nærmest 1. Strøm Terrasse i tillegg, garasjeplass for 13
biler.
Altså: De nye garasjene vil bestå av to garasjerekker både ved
Andedammen (som i dag), og ved Fotballbanen.
For garasjene mot A M Knudsens gate blir det sannsynligvis ingen
endringer med hensyn til fordeling da disse 4 garasjene skal
oppgraderes, ikke rives.
Men - om noen som i dag har garasje her ønsker seg en helt ny garasje i
stedet, altså å bytte bort sin nåværende garasje med en ny, er dette noe
som kan være en mulighet. Gi i så fall snarest beskjed til styret.
Om vi i det
følgende går ut i fra at de nye garasjene pluss murgarasjen skal
fordeles mellom de som i dag har garasje enten nærmest Fotballbanen
eller nærmest Andedammen, reiser det seg et viktig spørsmål:
Hvordan skal disse garasjene fordeles?
Noen alternativer:
1. Skal vi ta hensyn til hvor den enkelte andelseier ønsker å ha sin
garasje?
2. Skal vi ta hensyn til ansiennitet i borettslaget - dvs at den som har
bodd her lengst, også har førsteretten til å velge?
3. Skal vi fordele etter loddtrekning?
4. Skal vi ta hensyn til gåavstand fra bolig, altså at vi tilstreber at
den fordelte garasjen ligger nærmest mulig egen bolig?
5. Skal de som ønsker elbil-ladning samles på 1-2 garasjerekker - noe
som kan gjøre elbil-ladeopplegget inntil 5.000 kroner rimeligere pr.
aktuell andelseier?
6. Skal de som pr. i dag har størst bil, få garasjeplass der avstanden
mellom garasjerekkene er størst?
7. Skal folk med evt. fysiske handikapp tildeles garasje der det er
lettest å manøvrere inn og ut?
8. Skal vi søke å fordele garasjene omtrent som de er i dag?
9. Andre forslag?
Styret har enda
ikke behandlet dette med garasjefordeling. Vi tar gjerne i mot snarlige
synspunkter fra andelseierne på dette (juni/18).
Sjenerende sluk
eller kumlokk?

Ser du sluken på bildet? Hva synes du om
plasseringa?
Noen andelseiere har meldt fra om sluk/kumlokk som
er sjenerende plassert ved inngangspartiet.
Vi håper å kunne rette på dette i forbindelse med det kommende
veiarbeidet.
Hvordan er det hos deg?
Derfor - om du ikke allerede har gjort det:
Meld i fra snarest om det er sluk, kumlokk etc. som du mener bør
plasseres annerledes enn i dag - og gjerne også hvor du mener det i
stedet bør plasseres.
Oppstart i juli
Torsdag 22. juni fikk vi melding fra kommunen om at søknaden vår om nye
garasjer, er innvilget.
Det har tatt sin tid, og et utall av dokumentasjoner har vært
nødvendige.
Penger har det også kostet oss: kr 17.150 i tillegg til de kr 45.410 som
vi betalte i fjor, i forbindelse med rammetillatelsen.
Om du går inn på Drammen kommune sine byggesaks-sider, kan du selv få et
inntrykk av en omfattende saksbehandling.
Vedtaksbrevet fra kommunen, finner du her.
Vi
har nå akkurat fått melding fra Bogen og Mathisen om at de ønsker å
begynne med riving av garasjene allerede i uke 30, dvs i uka 23-29.
juli.
Det betyr at garasjene må være helt tømt seinest
innen tirsdag 17. juli (og ikke mandag 23. juli som tidligere opplyst).
Dagens innkjøringsveier vil nemlig bli sperret noen dager tidligere da
entreprenør i forkant av rivinga må ordne med brakkerigg og
byggegjerder.
Vi håper dette ikke skaper vansker for deg eller andre andelseiere - hør
i så fall av deg så fort som mulig.
Informasjonsskrivet fra Bogen og Mathisen kan du se til høyre. Klikk på det, så får
du det større.
Inngangsparti, garasjeloft og
elbil-lading - hva viste spørreundersøkelsen?
Til den frivillige spørreundersøkelsen vedr.
inngangsparti og tilleggsvalg i garasjene, fikk vi inn svar fra 35
andelseiere. Ikke alle besvarte alle spørsmål.
Arbeidet på
”aktuelt område” vil, som standardløsning, foregå på den måten at
- gammel asfalt fjernes
- at inntil 20 cm masse under denne gamle asfalten også fjernes
- at det legges på nytt lag med ”forskriftsmessig” masse
- at det legges på ny asfalt.
Arbeidet med asfaltering, masseutskifting og nyasfaltering vil bli
dekket av borettslaget.
Alle som har gammel asfalt, vil i utgangspunktet få denne
standardløsningen.
Resultat:
18 andelseiere ønsket denne standardløsning.
3 ønsket kun asfaltfjerning, masseutskifting og subbus/grus
Så er det
unntak: For de som har stein,
grus, trapp eller andre løsninger på hele eller deler av ”aktuelt
område”, vil nevnte arbeid kun bli utført dersom andelseier selv fjerner
dette før anleggs-arbeidet tar til. I motsatt fall vil det på ”aktuelt
område” kun bli utført arbeid fra intern bilvei og fram til der
stein/grus/trappa/andre løsninger begynner, eventuelt ikke utført noe
arbeide i det hele tatt.
Resultat:
4 andelseiere ønsket denne løsning, enten med eller uten nyasfaltering.
4 ønsket å beholde dagens løsning.
TILLEGGSVALG
Ønsker du en annen løsning en standardløsningen for
stikkveien/gangveien?
Ønsker du foretatt ekstra arbeider - mot egenbetaling?
Inngangsparti
I forbindelse med inngangspartiet vil andelseier få følgende valg i
stedet for, eventuelt i tillegg til, standardløsningen:
1: INGEN NYASFALTERING: I stedet for å få lagt ny asfalt på ”aktuelt
område”, kan du bare få fjernet den gamle asfalten, skiftet masse og
lagt på et lag med subbus/grus. Dette alternativet kan passe dersom du
for eksempel seinere selv ønsker å lage en brosteinsbelagt stikkvei.
Ingenting ekstra å betale.
2. UNDER LILLETAKET: Eventuelt arbeid under lilletaket, kan også bli
utført. Andelseier må selv betale for slikt arbeid. Du kan her velge en
av tre løsninger:
- å fjernet gammel asfalt, betongbelegg etc og så få lagt på et lag med
subbus/grus. Interessert?
- Få fjernet gammel asfalt, betongbelegg etc, få skiftet masse (ca. 20
cm) og så få lagt på et lag med subbus/grus. Interessert?
- Få fjernet gammel asfalt etc, få skiftet masse (ca. 20 cm) og så få
lagt på ny asfalt. Interessert?
Resultat:
18 andelseiere ønsket tilleggstjenester under lilletaket (egenbetaling).
Loft i garasjen
De nye garasjene vil ha skråtak, som dagens garasjer.
I garasjene kan lages et slags loft som hviler på bjelkelaget og som kan
brukes til oppbevaring.
Dette loftet kan lages samtidig med at garasjene settes opp, og er da en
tilleggstjeneste som du selv må betale. Du kan selvsagt også lage sånt
loft seinere, uten å blande inn borettslaget.
Kan du være interessert i en slik tilleggstjeneste samtidig med at
garasjene settes opp?
Resultat:
16 andelseiere ønsket garasjeloft (egenbetaling).
Ladeopplegg for el-bil
Det er ikke tillatt å lade elektriske bil med vanlig stikkontakt, verken
i garasje eller andre steder.
Borettslaget vil derfor tilrettelegge for el-bil-ladning, deriblant
sørge for tilstrekkelig strømkapasitet på anlegg. Det vil bli satt opp
separat ladeopplegg i garasjene til de andelseiere som måtte være
interessert. Dette kan koste deg nærmere kr 25.000.
Ladeopplegget kan bestilles nå eller seinere. Bestilles det nå, vil din
nye garasje få særskilt opplegg for el-bil-ladning. Dvs at din
eventuelle el-bil er klar til lading samtidig med at garasjen din er
ferdig. Bestilles det seinere, kan det kanskje bli dyrere.
Resultat:
8 andelseiere ønsket elbil-ladning (egenbetaling).
Noe å tenke
over:
Når vi først skal gjøre en del
endringer i forbindelse med nyasfalteringa på borettslagets område,
hva med dette?
Se under.
Om du har synspunkter - fint om du deler de med oss!

Stikkvei-inngangen mot A M Knutsens gate

Stikkvei-inngangen mot Fagerlibakken

Den "ubrukbare" parkeringsplassen mot A M Knudsens gate
Stikkvei-inngangene som fører inn på
borettslagets område, har stengsler for å hindre at biler skal kjøre
inn. Men er det nødvendig å ha to sånne stengsler på hvert sted?
Kanskje holder det med bare ett? Dvs at stengslet som det står rødt
kryss over, fjernes.
Synspunkter?
Parkeringsplassen. Mot A M Knutsens gate er
det opprinnelig to gjesteparkeringsplasser. Den ene plassen, merket med rødt spørsmålstegn, er imidlertid ganske
så ubrukbar. Det er umulig å få parkert der, spesielt når det - som på
bildet - står en bil ved siden av. Å lage vei til denne plassen fra A M
Knudsens gate er også vanskelig - en sånn atkomstvei vil bli for bratt.
Derfor: Kan denne plassen få et annet bruksområde? F.eks. sette opp
noen sykkelstativer her sånn at de som ønsker kan parkere sykkelen sin
her? Eller?
Hvem har ansvaret?
Hvem skal betale?
Noen
problemstillinger:
Er det fellesskapets ansvar å gjøre noe med et sånt
inngangsparti?
På beboermøtet i april/18, ble inngangspartiet til de
enkelte boliger tatt opp. Det vil si i all hovedsak den lille
stien/stikkveien som går fra intern kjørevei og fram til inngangsdøra
di. Mange vil også inkludere området utafor vaskerommet i dette
inngangspartiet.
Spørsmålet mange stiller er: Hva vil bli gjort av
arbeid her? Dette er jo borettslagets ansvar. Andelseier har jo kun
ansvar for indre vedlikehold.
Borettslagets vedtekter, 5-2-1, har følgende
bestemmelse om vedlikehold på utearealer:
"Borettslaget skal holde bygninger og eiendommen for øvrig i
forsvarlig stand så langt plikten ikke ligger på andelseierne."
Det er imidlertid opp til styret å avgjøre hvilket
vedlikehold som skal foretas - eller om det overhodet skal foretas noe
vedlikehold her.
Styret behøver ikke legge sånne saker
fram for generalforsamlingen.
Om andelseierne er uenige i styrets
vedtak, kan imidlertid minst 10% av andelseierne kreve innkalt til
ekstraordinær generalforsamling.
Styrets vedtak kan da bli omgjort av et andelseier-flertall.
I vårt borettslag bestemmer den enkelte
andelseier selv over store deler av utearealene.
I realiteten er både
inngangsparti og eventuell hage ved bolig, den enkeltes private eiendom.
Det er den enkelte andelseier som i praksis har disposisjonsretten over
dette arealet.
Får det noen betydning for hvem som har ansvar for vedlikeholdet her?
Gjennom tidene har det også nedfelt seg en viss praksis i vårt
borettslag når det
gjelder disse "private" områdene:
- Det er den enkelte andelseier som selv har
opparbeidet og vedlikeholdt sin egen hage. Ingen har bedt
borettslaget om bistand her.
- Det er den enkelte andelseier som selv har
vedlikeholdt sitt inngangsparti, ingen har heller bedt om bistand
her.
- Noen har lagd trapp i inngangspartiet, noen
har lagd brostein. Noen har lagd terrasser. Alt for egen regning.
- Noen har i dag det samme inngangsparti som da
borettslaget var nytt for snart 40 år siden.
- Oppgaven til de enkelte styrer har
variert: Fra å gjøre ingenting, til å kreve at andelseier skal
søke styret om eventuelle endringer.
I forbindelse med den kommende garasjeutbyggingen,
skal bl.a. borettslagets interne kjøreveier oppgraderes. Dette ses på
som en naturlig borettslagsoppgave. Disse veier brukes jo av alle, og
mange steder er de i dårlig forfatning.
Stikkveiene til den enkeltes bolig er også mange steder i dårlig
forfatning, men - sier noen - dette er ikke fellesskapets ansvar -
forutsatt at de ikke skjemmer ut vårt borettslagsområde. I så fall må
eksempelvis
styret kunne gå inn å pålegge utbedringer, for andelseiers egen regning.
Andre sier: Når vi nå får nye garasjer og nye veier,
og når vi nå har alt maskineriet her - da må det jo være smart også å
gjøre noe med disse stikkveiene. Det blir jo billigere å ta dette samlet
nå, sammenlignet med eventuelt å vente til seinere - uavhengig av hvem
som måtte betale. Dessuten blir jo helhetsinntrykket av borettslaget
bedre når vi får ny asfalt over det hele.
Så sier andre: De som allerede har gjort endringer
foran sitt inngangsparti, i forhold til åssen det opprinnelig var da
borettslaget var nytt, har selv valgt andre løsninger her. Følgelig må de
selv også ta ansvar for eventuelle framtidige endringer, vedlikehold
etc. som vedrører inngangspartiet. Til sammenligning: Det er jo
sånn borettslaget har gjort når det gjelder balkonger. De som har
utvidet disse i forhold til opprinnelig størrelse, må selv ta ansvaret for
det framtidige vedlikeholdet, de andre har fått det på borettslagets
regning.
Styret vedtok på sitt styremøte i april/18 at alt område
under tak, er den enkelte andelseiers ansvar. Det vil si at borettslaget
uansett ikke vil bekoste eventuelt arbeid under lilletaket.
Styret vedtok på sitt styremøte i mai/18 at
asfaltfjerning, masseutskifting og nyasfaltering av gangveien fra intern
kjørevei og fram til lilletaket, skal dekkes av borettslaget.
Samtidig ble det vedtatt at de andelseiere som ønsker foretatt arbeid
foran inngangspartiet, under lilletaket, kan få dette utført mot
betaling. (Se styremøtereferat for fullstendig ordlyd.)
-----
Et priseksempel:
Dersom vi regner at stikkveien fra intern kjørevei og fram til
lilletaket er 5 kvadratmeter, vil fjerning av asfalt, masseutskifting og
ny asfalt, koste rundt 4.000 kroner.
Om borettslaget skal betale dette for alle, vil kostnadene vedr.
garasjeutbyggingen/utomhusarbeidet, trolig overstige vedtatt
budsjettramme.
Desember 2017:
Byggeledelse og kontraktsmøte
Styret har besluttet å bruke Drammensfirmaet Stener
Sørensen som byggeleder i forbindelse med vårt nye garasjeanlegg,
utomhusanlegg mv.
Vi har allerede hatt befaring og møte med Arild Sando hos Stener
Sørensen. Han har bl.a. vært ansvarlig for lignende byggelederoppdrag i
garasjeanlegg på Åssiden (Liejordet 1).
Bruk av byggeleder vil maksimalt koste oss ca kr 190.000 ekstra. Det er
da iberegnet bl.a. 4 timer ukentlig inspeksjon på byggeplass.
Vi har også lagd avtale med vår totalentreprenør, Bogen og Mathisen, om
å avholde kontraktsmøte fredag 5. januar 2018. På dette møtet vil vi
undertegne kontrakt vedr. garasjeutbyggingen mm. Her vil også byggeleder
delta, foruten folk fra styret/garasjegruppa.
Som tidligere nevnt er tilbudet fra Bogen og Mathisen under det beløp
som generalforsamlingen tidligere har bevilget.
Når det bl.a. gjelder type panelkledning på garasjene, takbelegg på
garasjene, samt omfang av masseutskifting/asfaltering, er dette forhold
som også vil bli tatt opp på kontraktsmøtet. Det kan virke som om dette
spørsmål i liten utstrekning har engasjert andelseierne - i hvert fall
om vi skal dømme etter innkomne reaksjoner.
Her er det hundretusener av kroner å spare på å velge rimeligste, men
samtidig fullt ut forsvarlige, løsninger.
Det nevnte tilbud fra Bogen og Mathisen omfatter
ikke asfaltering av sti fra intern kjørevei til inngangspartiet i hver
enkelt bolig. Det er delte meninger om dette er borettslagets ansvar
eller ikke. Hva som her bør gjøres, vil bli tatt opp særskilt på
kommende års generalforsamling.
Etter kontraktsmøtet vil bl.a. søknad om
igangsetting bli sendt kommunen. Forhåpentligvis vil slik søknad være
godkjent i god tid før planlagt oppstart: 3. påskedag.
Hør gjerne fra deg om du har synspunkter på
ovenstående, f.eks. i epost til
danvikbl@hotmail.com.
Styrevedtak på
garasje-entreprenør
Garasjegruppa har avgitt enstemmig innstilling vedr. valg av
totalentreprenør til vårt nye garasje- og utomhusanlegg
(se her).
På styremøte 17.10.17 behandlet styret garasjegruppas innstilling, og vedtok følgende:
Styret stiller seg bak innstillingen til
garasjegruppa og gir garasjegruppa fullmakt til å inngå i
forhandlinger med Bogen og Mathisen. Garasjegruppa for også fullmakt
til å inngå i forhandlinger med Trebo hvis enighet ikke kan nås med
Bogen og Mathisen. Forslag til endelig kontrakt bør være ferdigstilt
til neste styremøte.
Ulike avfalls- og parkerings-løsninger ved
Andedam-garasjene
Det er opprinnelig ikke lagt opp til gjesteparkerings- plasser
ved Andedammen. Synes du dette er greit? Eller synes du vi bør prøve å
få til en annen løsning?
Avfallsløsningen er
tenkt der det nå er inn/utkjøring. Tanken er at dette gir korteste vei
for de fleste brukerne som sogner til dette avfallspunktet, dvs. de 20
andelseiere som vil få garasje i dette området. Dette vil
antageligvis gjelde boligene 68-76, 84-114, samt enten bolig 66 eller
82.
Dersom du har sterke meninger vedrørende avfallsplassering og
gjesteparkerings-plass, håper vi å høre fra deg snarest.
Under presenterer vi noen alternative løsninger, som muligens kan la seg
gjennomføre.
Klikk på bildene for større.

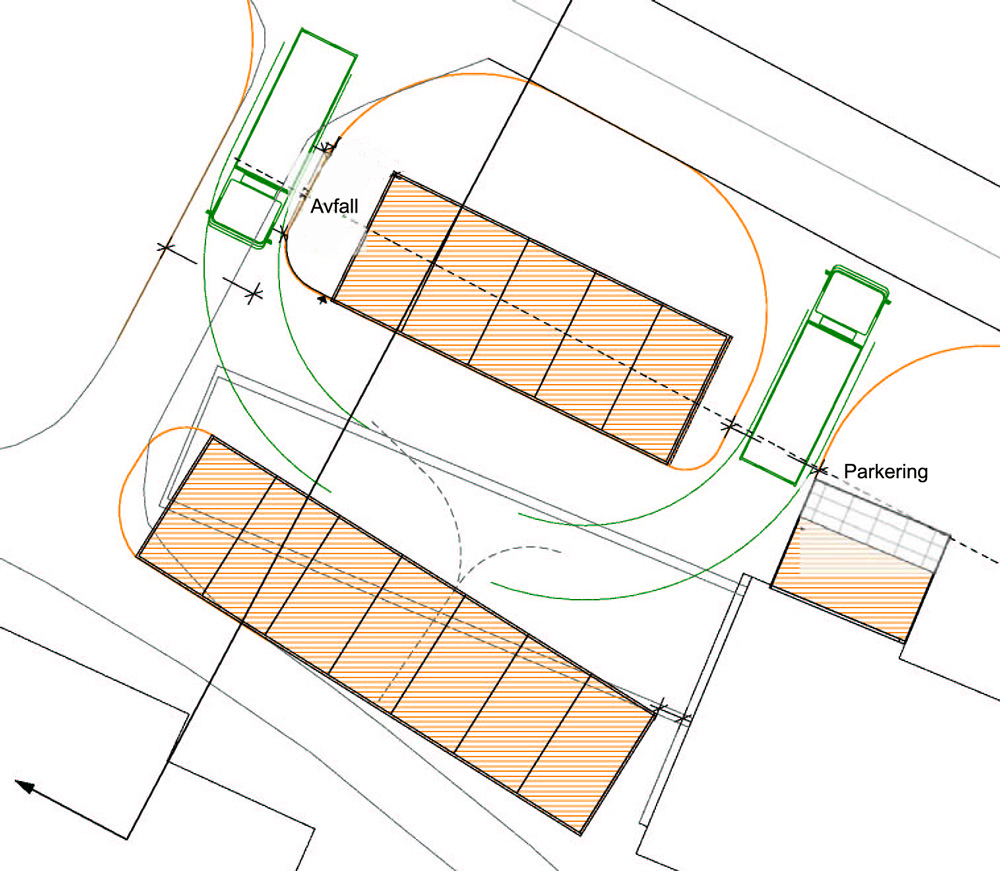

Alternativ 1. Her er avfallspunktet plassert ved nåværende inn-
og utkjøring. Området helt til høyre er grøntanlegg. Ingen
parkeringsplasser. Dette alternativet er allerede godkjent av kommunen.

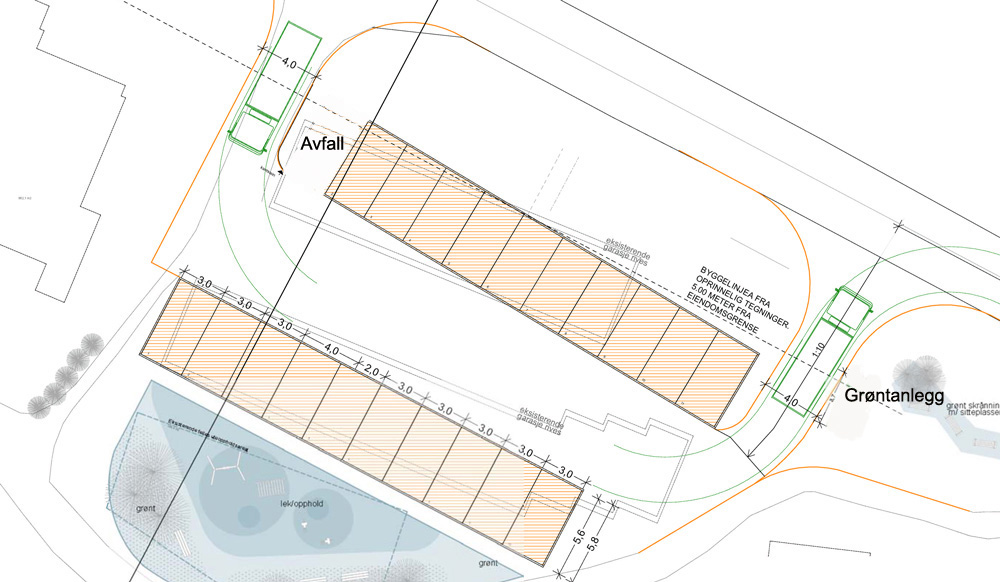

Alternativ 2: Mye av grøntanlegget på tegningen over, blir i stedet 1-2 gjesteparkerings-plasser,
avfallspunktet beholdes som under alt. 1.

Alternativ 3. Her er avfallspunktet plassert sammen med
grøntanlegget (sånn at dette blir litt mindre), og vi får en
gjesteparkeringsplass ved den nye inn/utkjøringen.

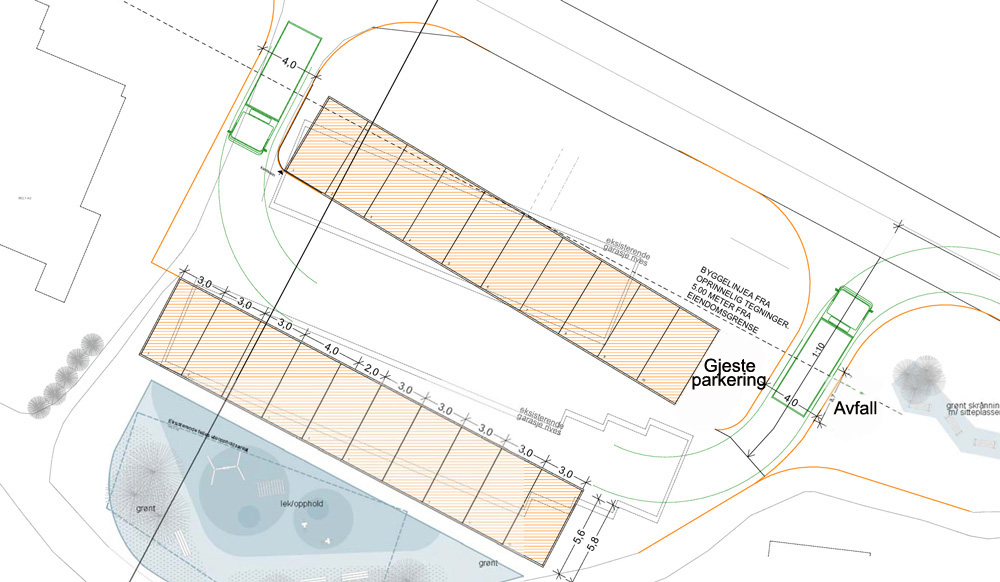

Alternativ 4. Avfall og gjesteparkering på tegningen over bytter
plass, sånn at avfallspunktet kommer omtrent der det er i dag. Vi får
1-2 gjesteparkeringsplasser, og mindre grøntanlegg.

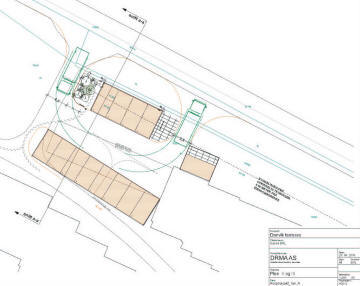

Garasjene ved Fotballbanen

Ved fotballbanen legges det opp til ei ny, ytre, garasjerekke med 5
garasjer. Nåværende garasjerekke vil få 7 garasjer. I murgarasjen blir
det bare en garasje. Parkeringsplassen ved siden av murgarasjen
beholdes, de to andre parkeringsplassene forsvinner. Avfallspunktet blir
ved inn/utkjøringen nærmest fotballbanen.
Klikk på bildet for større.

Garasjene:
Viktige spørsmål
Flere befaringer er avholdt med aktuelle
entreprenører.
I tillegg har vi vært i kontakt med elektriker, Glitre energi,
Skjelsbrekkskogen borettslag på Konnerud (som bygde nye garasjer for få
år siden) og Rfd for søppelanlegg.
Tilbudsfristen for å gi tilbud ble satt til 14. juli, og vi har fått inn
tilbud fra 4 totalentreprenører:
- Bogen og Mathisen
- Trebo
- Karlshusgarasjene
- Buskerud Bygg Tjenester
Byggingen av nye garasjer står foran mange
utfordringer, og vi har bedt om flere alternative tilbud:
- Hvordan skal garasjene se ut - mønegarasje
(som i dag) eller "pultgarasje" (høyeste del av taket i enden.)
- Hvilket takbelegg skal brukes - plater som i
dag (dyre), eller papp (billigere)?
- Hvordan skal garasjegolvet være - asfalt som
i dag (billigere) eller støpt (dyrere)?
- Hvordan skal vi tilrettelegge for lading av el-bil
(f.eks. i hver garasje, eller bare felles opplegg på 1-2
parkeringsplasser)?
- Skal det koste noe å lade el-bil?
- Skal alle garasjer ha elektrisk portåpner som
standard?
- Hva skal asfalteres av gangveier/stikkveier
fra intern kjørevei og til den enkelte bolig?
Om du har synspunkter på dette - eller annet -
er det viktig at du lar høre fra deg.
Send oss en e-post, ta en telefon (47335127), eller legg lapp i
postkassa til Christensen i nr 40.
Se ellers Min mening her.

Pullgarasjer på Skjelsbrekkskogen borettslag på
Konnerud. Disse er billigere å bygge, og med takpapp er visstnok heller
ikke søfangere noe krav.
Men er disse garasjene estetisk like pene som
mønegarasjer?
Blir det nok plass til søppelet når
nye containere?
RfD beregner følgende avfallsmengde pr. husstand pr.
uke hos oss:
Matavfall: 20 liter (tømmes annenhver uke)
Restavfall: 50 liter (tømmes annenhver uke)
Papiravfall: 45 liter (tømmes annenhver uke, nå er det hver 4. uke)
Plastavfall: 22 liter (tømmes hver 4. uke)
Glass/metallavfall: 4,5 liter (tømmes hver 8. uke)
Utifra ovennevnte tall blir følgende litermengde aktuell for
borettslagets samtlige 37 husstander fra tømming til neste tømming.
Tallene i parantes er kapasiteten på den planlagte søppelanlegget,
samlet for begge avfallspunktene. RfD regner noe mindre
kapasitetsutnytting/fyllingsgrad enn containervolumet.
Halvparten av 5 kbm
containeren er tenkt brukt til papir, den andre halvparten til plast (to
rom).
En 3 kbm container er tenkt brukt kun til restavfall.
I den andre 3 kbm container er litt under halvparten tenkt brukt til matavfall (2/5), og
resten til
glass/metall (3/5).
Matavfall: 1480 liter (1600 liter)
Restavfall: 3700 liter (4800 liter)
Papiravfall: 3330 liter (3840 liter)
Plastavfall: 3256 liter (3840 liter)
Glass/metallavfall: 1332 liter (2400 liter)
Så - om det er nok plass?
Svaret på spørsmålet burde være JA.

Molok Domino delvis nedgravd avfallsløsning som både RfD,
garasjegruppa og styret ønsker i vårt borettslag. Løsningen vil
plasseres på to steder, ved idrettsplass-garasjene og ved
Andedam-garasjene. Hvert avfallspunkt vil være 4,26 meter langt og 1,6
meter bred, vil stikke 1,2 meter opp over bakken og være gravd ned 1,6
meter under bakken.
På bildet ser du hvor mye som er over bakken og hvor mye som er under
bakken.
Du finner mer info
her.
4 tilbud
Garasjegruppa har innen fristen, 14.7.17,
mottatt tilbud fra 4 totalentreprenører vedr. nye garasjer, asfaltering
mv.
Følgende firmaer har levert tilbud:
- Trebo
- Karlshusgarasjene
- Bogen og Mathisen
- Buskerud Bygg Tjenester
Garasjegruppa vil vurdere de ulike tilbudene, og forhåpentligvis komme
med tilrådinger til styret i løpet av sommeren.
Tilbudsforespørsel er sendt ut!
Onsdag 31.5. ble tilbudsforespørsel vedrørende nye garasjer
og utomhusanlegg, sendt aktuelle entreprenører:
Trio Entreprenør, Trebo, Villa Wiig, Ivar Tanum
entreprenør, Bogen og Mathiesen, Karlshusgarasjene,
T. Sando Bygg.
Seinere har også Buskerud Byggtjenester og TS Bygg bedt om å levere
anbud.
Tilbudsforespørselen ble utarbeidet av garasjegruppa, etter samme mal
som ved takomlegginga i 2013, og kvalitetssikret av ingeniør Sando i
firma Stener Sørensen.
(Bygtek fikk også tilbud om å kvalitetssikre, men skulle ha 25.000
kroner for jobben. Stener Sørensen gjorde dette arbeidet gratis.)
Trebo, Bogen og Mathisen,
Karlshusgarasjene, Buskerud Byggtjenester og TS Bygg vært på befaring.
Trio entreprenør, Villa Wiig, Ivar Tanum, T. Sando Bygg og Buskerud
Byggtjenester har gitt beskjed om at de ikke kommer til å levere tilbud.
Frist for å levere tilbud er utsatt til fredag 14. juli.
Garasjegruppa håper å komme med innstilling vedr valg av entreprenør,
kort tid etterpå.
Dette valget må så godkjennes av styret.
Om aktuelt anbud holder seg innenfor de rammer som tidligere er bestemt
av generalforsamlingen, håper vi arbeidet kan begynne til høsten.
Er aktuelt tilbud for høyt, og justeringer vanskelig, må ekstraordinær generalforsamling avholdes for å
bestemme veien videre.

Garasjeplanene våre godkjent!
Den 27.2.17 godkjente Drammen kommune
våre garasjeplaner.

Klikk på bildet over, så ser du detaljene bedre.
Brevet vedr godkjenning er signert av Nils-Jacob Lugg
(fg avdelingsleder) og Tuan Minh Phan (avdelingsingeniør), er datert
27.2.17, og har tittelen:
"Rammetillatelse - 19/165, 1. Strøm Terrasse 36-114, Riving og oppføring
av garasjer, samt oppgradering av uteoppholdsarealer og renovasjon,
dispensasjon."
Du finner brevet her.
Totalt kommunalt gebyr i saken - som borettslaget må betale - er kr.
45.410.
Tiltaket, dvs garasjerivingen/byggingen, må iverksettes seinest 3 år
etter at tillatelsen er gitt, dvs. innen 27.2.2020.
Andre viktige punkter i godkjenningen:
- Det vil bli 20 garasjer ved Andedammen og 13 garasjer ved
idrettsplassen (inkludert en i murbygningen). De 4 garasjene mot A M
Knudsens gate beholdes som i dag.
- to inn/utkjørsler ved Andedamgarasjene er godkjent.
- Vi får dispensasjon fra krav vedr bygging nær
byggegrense/eiendomsgrense.
- Alle mål må kvalitetssikres før arbeidet starter ("salingskontroll").
-
Blir nå også to inn- og utkjøringer ved
Andedamgarasjene, samt bedre manøvreringsmuligheter.
-
Garasjegruppa er nå i ferd med å utarbeide anbud,
totalentreprise. Vi har allerede en liste på 6 entreprenører som vi
ønsker tilbud fra: . Flere forslag?
-
Forutsatt at tilbudet holder seg innenfor
generalforsamlings-godkjente økonomiske rammer, håper vi å
undertegne kontrakt før sommeren, og at arbeidet begynner til
høsten.
-
Ønske om at vi i anleggstiden bør kunne få en
eksklusiv kommunal rett til å disponere parkeringsplassene
nedenfor våre boliger
i 1. Strøm Terrasse .
-
Tenkt bod i murgarasjen er aktuell til det felles
elektriske anlegget. De nye garasjene vil ha samme lengde som
dagens, men bli ca 40 cm bredere.
-
Alt søppel (også mat- og restavfall) vil bli
sentralisert til to steder (et ved Andedamgrasjerekkene og det andre
ved idrettsplassgarasjene)
-
Haakon fra styret anslo at helt nedgravd
søppelløsning kan koste det dobbelte.
Nye garasjer i 2017?
(februar/17)
Garasjegruppas leder og nestleder i styret, Haakon Johansen, håper at nye garasjer står
ferdig før året er omme.
Foreløpig er saken blitt litt forsinket fordi kommunen ikke er fornøyd
med den søknaden som er sendt inn fra arkitektfirmaet DRMA - som
borettslaget har hyret inn for å få prosessen mest mulig på skinner.
I brev til DRMA skriver kommunen bl.a.:
- at søknaden mangler underskrift fra styreleder
- at det mangler fasadetegninger av garasjeanleggene
- at de ønsker "snitt/oppriss med kotehøyder" som viser hvordan ny
avkjørsel ved Andedam-garasjene er løst.
- at det ikke er vedlagt uttalelse fra BaneNor.
Underskriften og BaneNOR er ordna, mens DRMA er i dialog med kommunen
om tegningene. Korrigert søknad ventes sendt inn innen 7. februar, og
kommunen vil da behandle denne innen 14 uker (som er maksimumsfristen),
dvs. innen midten av mai.
Se referat fra siste styremøte her.
Ellers: Du kan selv følge kommunenes behandling av vår
garasjesøknad. Gå inn på Drammen kommune sin hjemmeside:
https://www.drammen.kommune.no/no/Min-kommunale-side/Sok-byggesaker/.Skriv
ned borettslagets gårds- og bruksnummer, hhvis 19 og 165, evt.
saksnummer 17/49, og vips - nå er
du inne på siden for aktuelle dokumenter. Både de som vi (dvs DRMA) har
sendt til kommunen, og det som kommunen har sendt til oss (dvs til DRMA).
Drammen kommune begynte med denne servicen for noen år tilbake. Alle
bygningsdokumenter som angår borettslaget skal finnes på kommunens
hjemmesider.
Garasjene:
Naboene varslet (desember/16)
Arbeidet med nye garasjer har nå kommet et steg
videre. Alle våre 12 registrerte naboer er varslet - enten personlig eller ved
rekommandert brev.
De har frist til begynnelsen av desember med å uttale seg.
Arkitektfirmaet DRMA vil så, før jul, på våre vegne sende formell søknad
til kommunen. Om alt går etter planen, vil denne søknaden være behandlet
før vår generalforsamling i april.
DRMA ser det ikke som
usannsynlig at våre garasjeplaner vil måtte justeres noe etter kommunal
behandling. De mener det derfor ikke er fornuftig med ytterligere
detaljering av planene på nåværende tidspunkt. Dette gjelder bl.a. den
skarpe svingen til venstre, ved Fotballbanegarasjene. Se under.

Vi har tatt opp med arkitekten at biler
som kjører inn ved idrettsplass-garasjene, også må kunne svinge inn til
venstre, mot boligene 58-92. Se tegning.
Arkitektene svarer:
Det er trangt
her, og det er ikke lett å få inn de 37 plassene på en måte som ikke
blir trang i en ende. Vi har gjort mange versjoner nå.
Om dere ikke er komfortable med den løsningen som har vært sendt over
noen ganger, så må ny løsning vurderes. Evt må vi redusere med en plass
eller finne på noe annet lurt.
Evt kan vi beholde det slik som tegnet nå og gjøre justeringer når vi
vet om dette er noe kommunen mener er innafor i forhold til de punktene
vi trenger disp fra. Som jeg nevnte i mail i stad vil jeg anta at
kommunen vil komme med noen inspill/ønsker om justering.
Det vi sender ut nå vil gi svar på om det er naboer som har
innspill/klager, det er viktig å avklare dette nå. Om vi ikke får
gjennom dispensasjonene for den rekka med 4 plasser er det mye som må
endres.
Det andre vi kan vurdere er at det i forhåndskonferansen ble åpnet for
at aktuelle dispensasjonssøknader kunne omsøkes i egen sak før evnt.
søknad om rammetillatelse innsendes. Det bør vi også se på.
Fint om dere sammen vurderer hva vi gjør videre nå og kommer med en
tilbakemelding.
Vi avventer ferdigstillelse av nabovarslinger.
Dersom det blir vanskelig/umulig å
svinge til venstre, må bil som f.eks. skal til nr 60, kjøre inn ved
Andedam-garasjene og kjøre derfra til nr 60. Når bilen så skal kjøre ut
fra borettslaget, må den enten rygge samme vei tilbake, eller f.eks.
kjøre fram til idrettsplassen og rygge ut derfra. Alternativt kjøre helt
til boligrekken 42-50, rygge og så kjøre ut.
Garasjegruppa har foreløpig ikke
behandlet arkitektens siste brev. Hva mener DU?
GARASJE-TEGNINGENE (des/2016)
Arkitektfirmaet DRMA har
lagd tegninger som er tenkt som grunnlag for et snarlig nabovarsel.
Etter at nabovarsel er levert/sendt ut, og evt. reaksjoner er kommet
inn, vil kommunen behandle vår allerede innsendte søknad om nytt
garasjeanlegg.
Søppeltømmingsselskapet RfD har allerede godtatt våre forslag med to
søppelhentepunkter og to inn- og utkjøringer både ved garasjene nærmest
idrettsplassen og ved garasjene nærmest Andedammen.

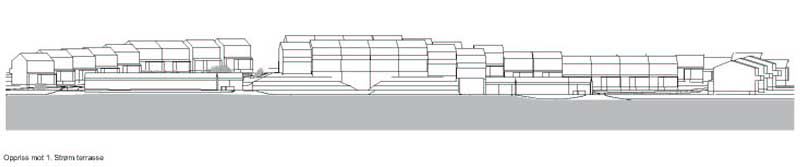

Tegningen viser hvordan borettslaget vil ta seg ut, sett fra 1. Strøm

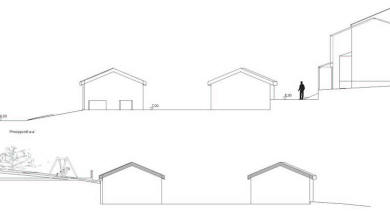

terrasse. Klikk for større bilde.

Tegningen viser hvordan garasjene er tenkt sett fra siden.
Øverst ser du garasjerekkene nærmest idrettsplassen, sett fra
idrettsplassen. Nederst ser du garasjerekkene nærmest Andedammen, sett
fra Andedammen. Klikk for større bilde.
I tillegg til disse tegningene har DRMA også utarbeidet to større
kart:
Vann- og avløpskart med tiltak,
klikk her.
Situasjonskart med tiltak,
klikk her.

Her ønskes den ekstra inn/utkjøringen ved Andedamgarasjene.
(hvitt felt).
På bildet sees Johansen og Engedahl i Garasjegruppa.
Garasjene (juni/16):
2 utkjøringer!
Arkitektfirmaet DRMA har kommet med nye tegninger vedr.
garasjeplasseringen.
Disse tegningene er i samsvar med garasjegruppas ønske, og betyr to
inn/utkjøringer både ved garasjerekka mot fotballbanen og ved
garasjerekka mot Andedammen.
Renovasjonsselskapet RfD v/Marianne Bårnes har i epost 23.6.16
godkjent disse nye tegningene.
Saksgangen videre blir da at nærmeste naboer skal uttale seg før vi -
forhåpentligvis - får de nødvendige godkjenninger fra
kommunen. Siden noen av garasjene delvis vil bli plassert utafor den såkalte
"byggegrensa" trenger vi kommunal dispensasjon.
Søknad til kommunen er allerede innsendt av DRMA. Behandlingstiden for
en sånn søknad, såkalt rammesøknad, er normalt ca. 3 måneder.
Under ser du forslaget til garasjene ved Idrettsplasen. Under
møtereferatene (spalta til venstre) ser du forslaget for
Andedam-garasjene.

Garasjene nærmest fotballbanen, to utkjøringer. Klikk på bildet for forstørrelse.
Hva skjedde på det
ekstra-
ordinære årsmøtet nov/15?
Først
orienterte
Haakon Johansen fra styret om garasjeprosjektet så langt.
Han tok utgangspunkt i at Teknisk Utvalg mente at garasjene mot
Andedammen og ved fortballbanen var i dårlig stand, samt ønske fra
mange andelseiere om bredere garasjer.
Nevnte 4 aktuelle alternativer:
1) Løsning med to garasjerekker både mot Andedammen og ved
fotballbanen.
2) Samme garasjeløsning mot Andedammen, men garasjerekkene ved
fotballbanen snudd 90 grader.
3) Bruk av kjelleren.
4) Bygge parkeringshus.
Kjellergarasje ble for vanskelig/farlig, parkeringshus ble for dyrt.
Styret ønsket derfor å gå videre kun med alternativ 1 og alternativ
2.
Deretter
orienterte arkitekt Erik Hoen-Lund fra arkitektfirmaet DRMA nærmere
om foreslåtte alternativer.
- Tomta vår allerede hadde for lite grøntarealer og at kommunen
ønsket derfor færre parkeringsplasser enn i dag. Krav: 1
parkeringsplass/garasje pr husstand.
- RfD ville kreve felles søppelløsning, dvs. maksimum 2
leveringspunkter.
- Foreslått garasjebredde ville bli ca 288 cm.
- Var mulig både å lage en ekstra garasjeplass ved Andedammen,
fortsatt å bruke murgarasjene, og å lage bredere garasjer også mot
A.M.Knudsens gate.
Haakon Johansen presenterte så styrets forslag, med
mindre korrigeringer i forhold til tidligere offentliggjorte
forslag.
- Fra andelseier med garasje mot A.M. Knudsens gate ble det utrykt
misnøye med forslaget, bl.a. at det virket urettferdig at de ikke
skulle få nye garasjer – bare oppgradering av de nåværende - siden
de også ville få husleieøkning.
- Det ble uttrykt ønske om å holde informasjonsmøter underveis i
garasjeprosessen.
I avstemningen ble det ble først stemt over ja eller nei til nye
garasjer.
Forslaget ville kreve 2/3 flertall, dvs. minst 20 stemmer for å bli
vedtatt.
Det ble forlangt skriftlig avstemning.
Resultatet ble 24 ja, mot 5 nei, dvs. forslaget om å bygge nye garasjer
ble vedtatt.
Deretter la Haakon
fram det reviderte forslag fra styret (se over, i lysebått felt) som
ble vedtatt. Alternative forslag ble ikke fremmet.
Geir Enersen (nr 46) og
Odd Engedahl (nr 80) ble så enstemmig valgt som andelseiernes
representanter i prosjektgruppa.

Når nye garasjer:
Felles søppeldunker
Det interkommunale "Renovasjonsselskapet for Drammensregionen" (RfD)
ønsker at all søppel - også matavfall og restavfall - sentraliseres
innenfor borettslagets område. Dvs at alt samles på ett - evt. to
steder, og at ingen lenger har private søppeldunker utenfor sitt rekkehus.
Bildet under, fra Liejordet borettslag på Åssiden, viser hvordan dette kan
tenkes løst. Her er containerne delvis gravd ned til 1,5 meter under
bakken, mens 1/3 av containerne synes over bakken.
I dag må borettslaget betale nærmere 2.900 kroner for
søppeltømming pr. beboer på årsbasis. Beløpet inngår i husleia. Med ny
løsning som vist over, vil tømmeavgiften gå noe ned (færre tømmepunkter)
mens avgift for årlig containerreingjøring vil komme i tillegg. Totalt
sett vil derfor årsavgiften bli noenlunde den samme som i dag.
Dersom vi har to søppelpunkter, hvert med samme containere som
vist på bildet, dvs. totalt 10 containere, vil containere, graving og
asfaltering/steinlegging komme på nærmere 300.000 kroner totalt. Rfd vil
subsidiere dette beløpet med 10.000 kroner pr. container (ifall vi
velger deres samarbeidspartner: Strømbergs Plast - Molok containere), altså totalt 100.000 kroner.
Netto utgift for borettslaget blir da ca. 200.000 kroner, dvs. drøye
5.400 kroner pr. boenhet.
Det er også en annen mulighet:
Vi kan ha søppelanlegget helt nedgravd, som ved Drammen videregående
skole. Dette er en mer
kostbar løsning enn delvis nedgravd løsning. Først fordi containerne da
vil koste 2,5 ganger så mye, og fordi vi må grave dobbelt så djupt..

Bildet viser følgende containere, delvis nedgravd:
1 stk 1300 liter matavfall, 1 stk
1300 liter glass/metall, 1 stk 3000 liter plast, 1 stk 3000 liter
restavfall, 1 stk 5000 liter papir. 1/3 av containerne er over bakken,
2/3 av containerne er under bakken. Ifølge RfD trenger vi to sånne
søppel-oppsamlingsplasser på vårt område.

Bildet viser helt nedgravd søppel-løsning som er ca 2,5
ganger dyrere enn delvis nedgravd løsning.

Befaring:
Geir, Haakon og Jan fra styret,
samt Erik fra DRMA, hadde befaring 20.10.15. Noen
synspunkter:
-
Garasjerekkene nærmest
Andedammen foreslås med 8 meters
avstand mellom rekkene, dvs. drøye en meter mer enn i dag. DRMA
mente vi kunne få 22 garasjer her, i 2 rekker som i dag. Disse
garasjene må imidlertid flyttes bakover sånn at lekeplassen/grøntarealene
blir mindre. Nåværende mur må da rives, og ny settes opp. Det går en vannledning mellom ytre garasjerekke og
avløpskummen nærmere veien, noe som vanskeliggjør flytting av denne
garasjerekka nærmere veien.
Felles søppelplass kan tenkes i det området som ligger nærmest Andedammen.
-
Garasjerekkene ved fotballbanen
foreslås også flyttet bakover, dvs. nærmere boligene, samt at det
legges på ei ekstra garasjerekke, jfr. garasjene ved Andedammen.
Nåværende mur rives, ny settes opp. Det blir bare en innkjøring til
disse garasjene, ikke to som i dag. Evt. kan de to garasjerekkene i
stedet snus 90 grader og få egen innkjøring fra 1. Strøm terrasse.
Dersom garasjerekkene snus, må grunnen legges lavere.
Avstanden mellom garasjerekkene her vil bli 7,5 - 8 meter, og det er
tenkt 11-12 garasjer fordelt på to rekker.
Felles søppelplass bør kunne legges i tilknytning til disse
garasjene, mellom fotballbanen/veien og garasjene.
-
Murgarasjene
foreslås ikke lenger brukt til garasjer, men det foreslås ikke
riving. Disse to garasjene kan eksempelvis brukes til sykkelhotell
eller lagerrom.
-
Garasjerekka ved A.M.Knudsens gate
består i dag av 4 garasjer - alle fikk nytt tak i 2013. Disse
garasjene foreslås beholdt som i dag, evt. at selve bygningen
beholdes, men at den innredes med tre garasjer framfor fire. I så
fall vil disse garasjene bli bredere enn 3 meter.
Det vil også være en mulighet å ha felles søppeltømming her i stedet
for ved fotballbanen, ved den mer bortgjemte gjesteparkeringsplassen
nærmest gangstien.
Ikke krav om egne parkeringsplasser
Arkitektfirmaet DRMA som av styret er engasjert til å utarbeide
forslag til garasjer mm, har hatt såkalt forhåndskonferanse med
Drammen kommune. Ingen fra borettslagets styre deltok på denne.
På forhåndskonferansen kom det fram at kommunen allikevel ikke vil
kreve mer enn en parkeringsplass pr bolig (og ikke 3 som kreves i de
kommunale parkeringsvedtekter, se
her). Dette gjør det
selvsagt lettere å få til bredere garasjer, men det vil - som
tidligere nevnt - gå på bekostning av færre egne
gjesteparkeringsplasser. Kanskje 3 totalt, mot 11 i dag.
I forhåndskonferansen var kommunen bl.a. opptatt av "at kvaliteten
på uteoppholdsarealene ikke skal svekkes til fordel for større
garasjeanlegg".
Nye garasjer i borettslaget vil også kreve at vi får dispensasjon
fra såkalt byggelinje. RfD (Renovasjonsselskapet for
Drammensregionen) skal komme med uttalelse vedr søppelhåndtering, og
naboer skal også få si sitt.
Referatet fra forhåndskonferansen finner du
her.
Fra styremøtereferatet i oktober:
Doble garasje-rekker ved
fotballbanen?
På forrige styremøte ble DRMA valgt til å utvikle
løsningsforslag til nytt garasjeanlegg og
utomhusanlegg. Prosjektstatus er:
- Grunnlag er tegnet opp.
- Forhåndskonferanse ble avholdt
mellom DRMA og Drammen kommune uke 40. DRMA
forventer å motta møtereferat innen 13. oktober, men
dette forelå ikke til styremøtet. Dette er et
viktig dokument da kommunen vil dokumentere flere
hovedføringer for godkjenning.
- DRMA har utarbeidet tre
alternative løsninger som diskusjonsunderlag.
Alle disse alternativene har garasjebredde = 3
meter, garasjelengde = 5,6 meter, og 1 – 2 felles oppsamlingspunkter for
søppel.
Disse tre alternativene er basert på innspill fra
møtet mellom Jan, Haakon og DRMA den 8. september,
samt tilbakemeldinger fra Drammen kommune fra
forhåndskonferansen og innspill fra RfD.
Styret kom til noen foreløpige konklusjoner
- Alternativ med garasjer i kjeller eller eget
parkeringshus, utgår. Blir for dyrt. Parkeringshus
vil anslagsvis koste det tredobbelte.
- Flatt garasjetak utgår. Det er mer kostbart men
også mer krevende med tanke på vedlikehold; for
eksempel må snø bli fjernet fra takene. Vi ser ikke
at gevinsten i form av økt uteareal oppveier
kostnadene i form av penger og løpende merarbeid.
- Dersom søppelkontainere foran hver bolig skal bli
fjernet, er det viktig at nye kontainere har en
praktisk plassering. Vi ønsker i så fall to punkter
for søppel, så sentralt plassert som mulig i
borettslaget.
- Doble garasjerekker foreslått ved fotballbanen,
jfr. garasjerekka ved Andedammen. Spørsmål om
hvilken vei de foreslåtte to garasjerekkene ved
fotballbanen skal være vendt: Enten som nå, eller
vendt 90 grader. Her må den estetiske og praktiske
utformingen ved de to alternativene utredes grundig,
ettersom beboere nærmest disse rekkene vil bli
påvirket.
- Videre er det mye grøntareal i umiddelbar nærhet
til borettslaget samt at alle boenheter har egen
uteplass. Vi ønsker en oppgradert og felles
lekeplass, men utover dette er vi ikke bekymret for
tap av fellesområde (slik tegningene ser ut nå).
- Det er planer om et snarlig møte med
arkitektfirma, og styret – i tillegg til Jan og
Haakon - blir oppfordret til å delta.
Vedtak: Styret tar til orientering
prosjektstatus.

DRMA
Arkitektene Maria og Erik fra Drammensfirmaet DRMA som skal
utarbeide planer for garasjeanlegg mm. Den 28.9. skal de ha møte med
kommunen for å avklare muligheter og begrensninger, spesielt i
forbindelse med gjesteparkeringsplasser.
Deres tilbud - som du kan se her -
omhandler 4 faser. Styret mener at bare de første to faser, til en
prislapp på ca. 60.000 kroner, er nødvendig i forbindelse med den
ekstraordinære generalforsamlingen.
Hva med disse
garasjene?

De
to garasjene til venstre, er i mur. De gir hus nr 80 en fin "tak"terrasse.
De 4 garasjene til høyre vender ut mot A.M. Knudsens gate. På disse
siste ble det lagt nytt tak for 100.000 kroner for to år siden.
Spesielt midtgarasjene her har ekstra stor oppbevaringsplass på
"loftet".
Bør disse også rives?
Rehabilitering av de gamle eller bygging
av nye?
Ingunn Tysnes og
Svein Lumkjær Andersen har lest vedlikeholdsplanen og notert disse
synspunktene om garasjene nærmest Andedammen og nærmest
Idrettsplassen. Punkt 79, Anbefalte tiltak.
(Synspunktene er markert i fet rød skrift, mens opprinnelig
tekst i vedlikeholdsplan er i svart skrift):
Garasjene er nå i en slik tilstand
(skjev konstruksjon) at det ikke kan anbefales å legge nytt tak og
skifte porter. Det anbefales å igangsette et forprosjekt for
å
vurdere omfanget av skadene, egnethet og kostnader for refundamentering og oppretting av de eksisterende garasjene, i
forhold til kostnader for nye garasjer og parkeringsplasser.
Ønskene om større garasjer ved bygging av nye vil redusere antallet
parkeringsplasser i Borettslaget.
Det samlede antall garasjer og parkeringsplasser må ses i sammenheng
med Bygningslovens § 69 og Drammen kommunes tilhørende vedtekter,
KRAV TIL BILOPPSTILLINGSPLASSER OG SYKKELPARKERING (se under).
Der angis pålegg om 3 biloppstillingsplasser per boenhet i ytre
sone, hvor vi bor. Dette kravet var sannsynligvis ikke gjeldende da
Danvik Borettslag ble bygget, men ved eventuell byggesak nå for nye
garasjer vil antagelig disse vedtektene komme til anvendelse.
En avklaring om rehabilitering eller nybygging må uansett være
første trinn i beslutningsprosessen om garasjene skal renoveres
eller nye skal bygges.
Garasjeforslag
fra 2012
På ekstraordinær generalforsamling i 2013,
ønsket 6 beboere nye garasjer.
På generalforsamlingen i 2014 falt forslag om å utrede nye garasjer med
knapt flertall.
På generalforsamlingen i 2015 stemte 22 av 28 beboere for å utrede flere
løsningsforslag når det gjelder nye garasjer.
Klikk på tegningen over, så får du den større. Dette er et forslag, utarbeidet av arkitekt Blindheim i 2012..
Her foreslås det en annen organisering av garasjer/parkeringsplasser enn
dagens (nye garasjer/parkeringsplasser er
turkisfargede).

På denne garasjerekka - nærmest
Andedammen - er de fleste "problem"-garasjer
lokalisert.
Mange garasjedører
har vært vanskelig å få helt igjen p.g.a. skjevhet i garasjeramma..
Garasjer og garasjeporter
Alle beboere som ønsket det, fikk sjekket sine garasjeporter
vinteren 2014/15.
De aller fleste sjekkede garasjeporter er konsentrert i 2.
garasjerekke nærmest Andedammen, spesielt de garasjer som er
nærmest enden, se bildet.
Her har telehiving gjort garasjerammen så skeiv at enkelte
porter - noe avhengig av årstid - er umulig å lukke helt
igjen. Vinteren er verst, og spesielt ille er vintre med
mye snø på taket.
Å rette opp garasjerammen, er selvsagt best. Dette er
vanskelig, og så lenge fundamentet er
dårlig, veit en ikke når samme problem atter vil melde seg.
En løsning kan da være å støpe søyler/pillarer i grunnen og
at
garasjene kan hvile på disse, jfr. de 4 garasjene i A.M.
Knudsens gt.
Kanskje en ekspert på rehabilitering av garasjer kunne
gi verdifulle råd på dette felt?
Som strakstiltak er de garasjedører som støter mot ramma,
blitt høvlet sånn at garasjedøra nå kan lukkes.
Fra en
andelseier har vi fått denne tilbakemeldinga: "Tusen takk
for hjelpen med garasjeporten. Nå er den endelig lett å åpne
og lukke!"
Sånn har det blitt gjort:
USBL (Ungdommens selvbyggerlag) sitt medlemsblad hadde nylig en reportasje om nye
garasjer i to borettslag.
TTT - ting tar tid. Les her.

Igland
garasjer
Firma Igland garasjen i Grimstad, har vært på befaring i vårt borettslag, og
foreslått 31 nye garasjer, hver ca. 300 x 560 cm.
Mht garasjene nærmest Andedammen foreslår de 21 garasjer (22 i dag), ved
idrettsplassen 10-12 garasjer (9 i dag). De 4 garasjene mot A.M.Knudsens gate
samt de to betong-garasjene foreslår de eventuelt å la være som i
dag.
Garasjene ved idrettsplassen ønsker de å snu 90 grader, lage dobbel
rekke med baksidene mot hverandre, og ha innkjøring fra hver sin kant.
Forslagene ser du illustrert over, klikk på bildet så blir det
større. Nederste bilde er rekka ved idrettsplassen.
|
